Kiedy najlepiej planować montaż ogrzewania podłogowego w nowym domu?

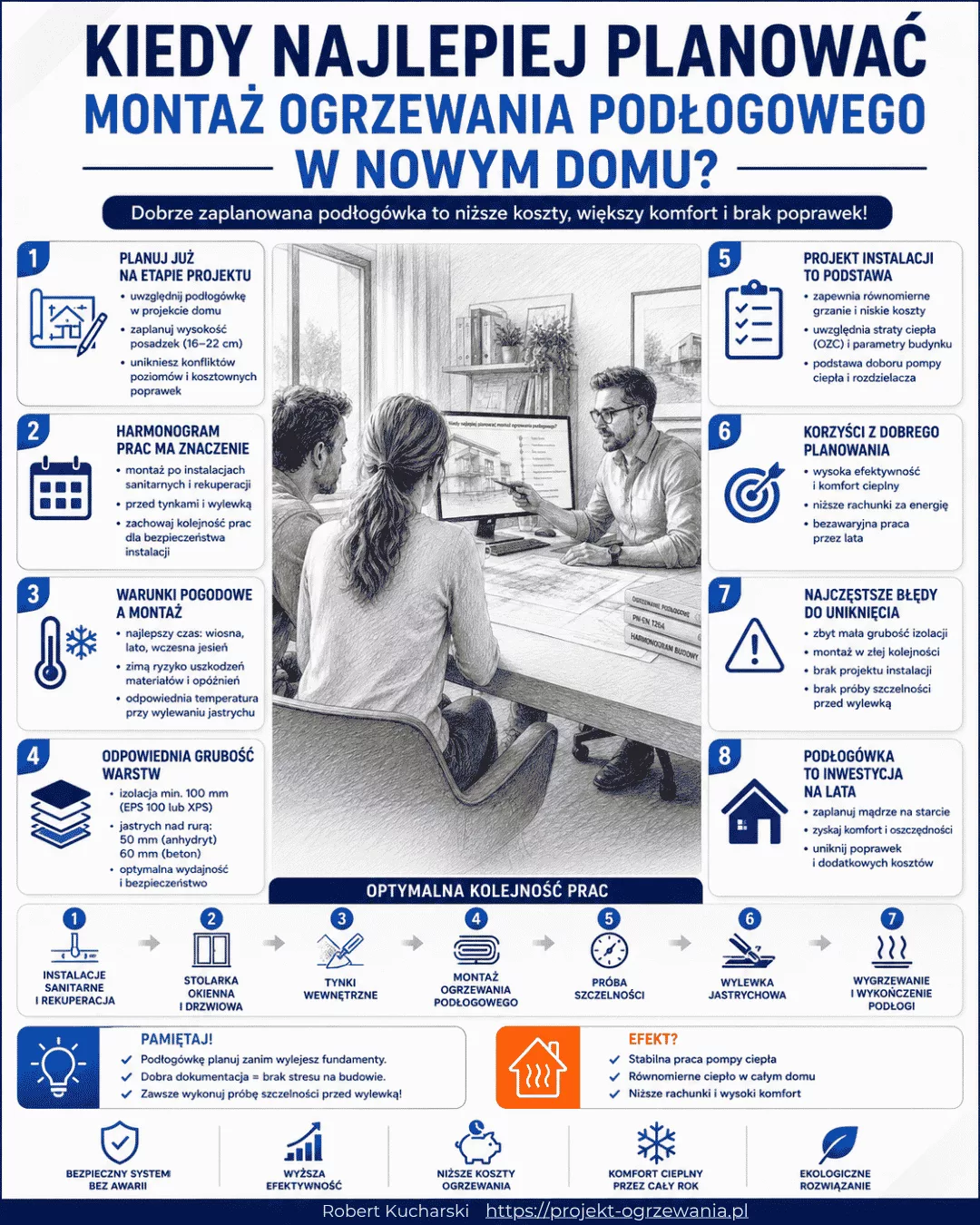

Harmonogram budowy · aktualizacja 2026
Podłogówkę planuje się wcześnie — rury układa we właściwym momencie

Najlepszy moment na decyzje projektowe przypada podczas adaptacji domu i ustalania warstw podłogi. Sam montaż rur wykonuje się znacznie później: po koordynacji instalacji i prac mogących je uszkodzić, ale przed jastrychem.

planowanie a montaż kolejność ekip tynki i instalacje próba szczelności jastrych i wygrzewanie
Autor: Robert Kucharski Czas czytania: około 22 minuty Aktualizacja techniczna: 9 września 2026 r.
Odpowiedź w 30 sekund

Kiedy najlepiej planować montaż ogrzewania podłogowego w nowym domu?

Projektuj możliwie wcześnie, montuj dopiero po przygotowaniu budynku.

System warto uwzględnić już podczas adaptacji projektu, ponieważ wpływa na wysokość podłogi, progi, źródło ciepła, lokalizację rozdzielaczy i przebieg innych instalacji. Kompletny projekt wykonuje się po ustaleniu danych budynku, natomiast rury najczęściej układa się w stanie surowym zamkniętym, po tynkach i instalacjach prowadzonych w warstwach podłogi, bezpośrednio przed wykonaniem jastrychu.

Nie należy mylić daty podjęcia decyzji z datą wejścia instalatora. Zbyt późne planowanie może wymusić kompromisy, lecz samo wybudowanie ścian nie oznacza jeszcze, że na prawidłowy projekt jest za późno. Kluczowe jest to, czy można nadal skoordynować poziomy podłóg, przegrody, stałą zabudowę, trasy instalacji i parametry źródła ciepła.

Moment Co wtedy robimy Dlaczego właśnie wtedy
Planowanie Ustalamy system, konstrukcję podłogi, źródło ciepła i lokalizacje techniczne. Można jeszcze bez kosztownych przeróbek zmienić poziomy, progi i układ pomieszczeń.
Projekt wykonawczy Liczymy obciążenia pomieszczeń, dobieramy rozstawy, pętle, przepływy i nastawy. Dane architektoniczne, warstwy i okładziny powinny być już wystarczająco stabilne.
Montaż rur Układamy izolację, system mocowania, obwody i podłączamy rozdzielacze. Budynek jest zabezpieczony, a wcześniejsze branże nie powinny już niszczyć rur.
Uruchomienie Przeprowadzamy wygrzewanie funkcjonalne oraz regulację zgodnie z dokumentacją. Jastrych musi wcześniej osiągnąć stan wymagany przez jego producenta.
Najważniejsze rozróżnienie

Planowanie, projekt i montaż to trzy różne momenty

Dobra instalacja powstaje etapami. Im wcześniej zapadną decyzje wpływające na architekturę, tym mniej kompromisów pozostanie wykonawcy przed wylewką.

01

Etap koncepcji i adaptacji

Rezerwujemy miejsce na warstwy podłogi, ustalamy rzędne, progi, piony, pomieszczenie techniczne i przewidywane źródło ciepła. To najlepszy moment na decyzje, które dotykają konstrukcji budynku.

02

Etap projektu wykonawczego

Potrzebne są aktualne rzuty, parametry przegród, okładziny, stała zabudowa i założenia temperaturowe. Na tej podstawie powstaje obliczenie pomieszczenie po pomieszczeniu oraz hydraulika obwodów.

03

Etap wykonawczy

Podłoże musi być przygotowane, budynek zabezpieczony, a kolizje z innymi instalacjami rozwiązane. Instalator realizuje dokumentację, wykonuje próbę i przekazuje układ ekipie jastrychowej.

Praktyczna zasada: projekt powinien wyprzedzać instalatora na tyle, aby zostało miejsce na sprawdzenie rzutu, uzgodnienia i korekty. Nie zamawiaj dokumentacji w dniu, w którym na budowę wjeżdża styropian.

Narzędzie decyzyjne

Na jakim etapie budowy jesteś? Sprawdź, co zrobić teraz

Analizator nie wylicza rozstawu rur ani mocy instalacji. Porządkuje decyzje, które trzeba zamknąć na Twoim aktualnym etapie budowy.

Planer gotowości do projektu i montażu

Wybierz etap budowy i zaznacz dane, które są już ustalone. Wynik zmieni się automatycznie.

1 Wybierz aktualny etap budowy
2 Zaznacz ustalone dane
Kompletność danych wejściowych0 z 6
Twój etapStan surowy zamknięty
Status decyzjiDobry moment na finalizację
Najbliższy krokSkompletuj dane do projektu
Zakres zmianNadal szeroki
To właściwy moment na zamknięcie projektu

Można zweryfikować warstwy podłogi, lokalizację rozdzielaczy, powierzchnie czynne i kolizje przed wejściem ekip wykonawczych.

Do uzupełnienia: rzuty pomieszczeń, warstwy podłogi, okładziny, źródło ciepła, stała zabudowa, rozdzielacze.

Od koncepcji do posadzki

Prawidłowa kolejność prac przed uruchomieniem podłogówki

Kolejność może być dopasowana do technologii domu i wybranego systemu, ale nie wolno pomijać zależności pomiędzy projektem, przygotowaniem podłoża, próbą instalacji i pracami jastrychowymi.

01
Ustal konstrukcję i rzędne podłogi

Sprawdź miejsce na izolację, system grzewczy, jastrych, klej, podkład i okładzinę. Skoordynuj progi, schody, drzwi tarasowe oraz wysokości pomiędzy pomieszczeniami.

Architekt · konstruktor · projektant instalacji
02
Zamknij dane energetyczne i funkcjonalne

Potrzebne są parametry przegród, temperatury projektowe, wentylacja, planowane okładziny oraz rzeczywista powierzchnia dostępna dla ogrzewania.

Projektant ogrzewania
03
Wykonaj projekt cieplny i hydrauliczny

Obciążenia poszczególnych pomieszczeń trzeba zestawić z mocą podłogi. Następnie wyznacza się obwody, długości, przepływy, rozdzielacze i wymagane ciśnienie dyspozycyjne.

Projektant ogrzewania
04
Zamknij budynek i zakończ wcześniejsze branże

Okna i drzwi zewnętrzne powinny chronić wnętrze. Instalacje biegnące w podłodze, bruzdy, przejścia oraz prace mogące zabrudzić lub przebić rury trzeba wykonać wcześniej.

Kierownik budowy · wykonawcy branżowi
05
Przygotuj i odbierz podłoże

Podłoże ma być stabilne, czyste, suche i odpowiednio równe. Przed przykryciem trzeba udokumentować trasy ukrytych instalacji oraz usunąć kolizje.

Kierownik budowy · instalator
06
Ułóż warstwy systemu i obwody grzewcze

Izolacja, taśmy brzegowe, system mocowania, rury i rozdzielacze powinny zostać wykonane zgodnie z projektem oraz instrukcją zastosowanego systemu.

Instalator ogrzewania
07
Wykonaj próbę, odbiór i dokumentację zdjęciową

Przed zakryciem instalacji sprawdza się szczelność, oznaczenie pętli, zgodność z rzutem oraz stan mocowań. Wynik próby powinien zostać zapisany w protokole.

Instalator · inwestor · kierownik
08
Wykonaj jastrych i przeprowadź procedury odbiorowe

Warunki wykonania, stan ciśnienia w rurach, czas dojrzewania, wygrzewanie funkcjonalne i badanie wilgotności wynikają z dokumentacji systemu oraz jastrychu.

Posadzkarz · instalator · wykonawca okładziny

Przed wykonaniem konstrukcji podłogi budynek powinien być zabezpieczony oknami i drzwiami zewnętrznymi, a tynki ścienne oraz wcześniejsze instalacje techniczne zakończone. Szczegółową kolejność zawsze trzeba zestawić z projektem, technologią budynku i dokumentacją zastosowanego systemu.

Przed zamówieniem materiałów warto osobno zweryfikować rurę z barierą antydyfuzyjną EVOH oraz dobrać kompletny rozdzielacz ogrzewania podłogowego. Te decyzje powinny wynikać z parametrów projektu, a nie wyłącznie z dostępności zestawu u sprzedawcy.

Zanim powstanie rzut pętli

Jakie dane trzeba ustalić przed przygotowaniem projektu?

Projekt nie zaczyna się od wyboru rozstawu. Najpierw trzeba opisać budynek, warunki obliczeniowe i ograniczenia wykonawcze.

Aktualny rzut architektoniczny

Wymiary pomieszczeń, ściany, drzwi, duże przeszklenia, schody i podział na kondygnacje.

Parametry przegród i wentylacji

Budowa ścian, dachu, podłogi, okna oraz sposób wymiany powietrza potrzebny do obliczenia strat.

Warstwy podłogi

Izolacja, system mocowania, jastrych i okładzina razem z podkładem lub klejem.

Stała zabudowa

Wanny, brodziki, wyspy, zabudowy stolarskie i inne powierzchnie, pod którymi nie planuje się rur.

Źródło ciepła

Rodzaj urządzenia, zakładana temperatura pracy, układ hydrauliczny i wymagania producenta.

Lokalizacja rozdzielaczy

Dostęp serwisowy, długość dobiegów, trasy magistral i możliwość odpowietrzenia instalacji.

Temperatury pomieszczeń

Inne założenia mogą obowiązywać w łazience, sypialni, garażu lub pomieszczeniu technicznym.

Plan dylatacji i okładzin

Geometria pól jastrychu oraz szczeliny muszą zostać skoordynowane z trasami pętli i posadzką.

Punktem wyjścia jest obciążenie cieplne pomieszczeń, a nie wskaźnik przypisany do całego domu. Zobacz, jak oblicza się straty cieplne budynku, oraz sprawdź edukacyjny kalkulator strat ciepła. Kalkulator pomaga zrozumieć składniki bilansu, ale nie zastępuje obliczeń projektowych pomieszczenie po pomieszczeniu.

Kolejność mokrych robót

Czy ogrzewanie podłogowe układa się przed czy po tynkach?

Najbezpieczniejszym punktem wyjścia jest wykonanie tynków przed układaniem rur podłogówki.

Odsłonięte rury nie są wtedy narażone na rusztowania, spadającą zaprawę, ruch ekip i punktowe obciążenia. Jednocześnie przejścia przez ściany, bruzdy oraz instalacje prowadzone w podłodze powinny być wcześniej uzgodnione i zakończone.

Dlaczego tynki zwykle wykonuje się wcześniej?

  • zmniejsza się ryzyko mechanicznego uszkodzenia rur,
  • taśma brzegowa i jastrych dochodzą do gotowej powierzchni ściany,
  • łatwiej przygotować czyste i równe podłoże,
  • nie trzeba stawiać rusztowań na gotowych obwodach grzewczych.

Kiedy kolejność może być inna?

Technologia budynku, rodzaj tynku, system suchej zabudowy lub organizacja konkretnej inwestycji mogą wymagać innego scenariusza. Taka zmiana powinna być świadomą decyzją kierownika, projektanta i wykonawców, razem z planem zabezpieczenia instalacji.

Nie wystarczy hasło „hydraulika zrobiona”. Trzeba rozdzielić instalacje prowadzone w ścianach i warstwach wyrównawczych od właściwych pętli ogrzewania, które pozostają odsłonięte aż do wykonania jastrychu.

Konflikt poziomów

Dlaczego warstwy podłogi trzeba zaplanować przed montażem?

Nie istnieje jedna obowiązkowa wysokość podłogówki dla każdego domu. Grubość zależy od konstrukcji, izolacji cieplnej i akustycznej, systemu mocowania, rodzaju jastrychu oraz wybranej okładziny.

Porównaj wczesne i spóźnione planowanie warstw

Rysunek pokazuje zakres decyzji, a nie gotowy przekrój konkretnego budynku. Nie odczytuj z niego grubości materiałów.

Modułowy przekrój warstw podłogi

Każda etykieta znajduje się w osobnym polu, dlatego schemat pozostaje czytelny również na telefonie.

Izolacjadobrana do przegrody
Progi i drzwipoziomy skoordynowane
Inne instalacjetrasy uzgodnione
Zakres korektpełny przed wykonaniem

Izolacji nie należy dobierać wyłącznie na podstawie liczby centymetrów. Znaczenie ma jej współczynnik przewodzenia, położenie przegrody i wymagany opór cieplny. Więcej przykładów znajdziesz w poradniku ile styropianu zastosować pod ogrzewanie podłogowe. Osobno trzeba ustalić parametry podkładu — zobacz przewodnik wylewka na ogrzewanie podłogowe.

Odbiór frontu robót

Co powinno być gotowe w dniu montażu podłogówki?

Instalator nie powinien na budowie zgadywać poziomów, przesuwać sanitariatów ani wybierać przypadkowych tras. Front robót trzeba odebrać przed rozłożeniem izolacji.

Budynek

  • zamknięte otwory zewnętrzne,
  • brak przecieków i ryzyka zalania,
  • zakończone prace generujące ciężkie zabrudzenia,
  • zapewnione warunki wymagane przez materiały.

Podłoże

  • oczyszczone i suche,
  • stabilne oraz odpowiednio równe,
  • bez nieopisanych przewodów i odpadów,
  • z gotową hydroizolacją tam, gdzie jest wymagana.

Dokumentacja

  • zatwierdzony rzut pętli,
  • opisane rozdzielacze i obwody,
  • uzgodnione dylatacje,
  • znane poziomy oraz grubości wszystkich warstw.

Zmiana rzutu na budowie musi wrócić do obliczeń. Skrócenie jednej pętli i wydłużenie drugiej wpływa na opory, przepływy oraz późniejsze równoważenie. Granicznej długości nie wolno traktować jako celu dla wszystkich obwodów. Zobacz, od czego zależy maksymalna długość pętli ogrzewania podłogowego.

Podział powierzchni na obwody również trzeba ustalić przed montażem. Przykład większego pomieszczenia omawia poradnik ile pętli podłogówki zaplanować w salonie, a zależność między obciążeniem, okładziną i geometrią wyjaśnia materiał jak gęsto rozkładać podłogówkę.

Po ułożeniu rur

Próba szczelności, jastrych i pierwsze wygrzewanie

Zalanie rur nie kończy prac instalacyjnych. Pomiędzy montażem a ułożeniem okładziny są etapy kontrolne, których nie można zastąpić jednym terminem wpisanym w kalendarzu.

01

Próba

Metodę, ciśnienie i czas próby dobiera się zgodnie z dokumentacją systemu. Wynik zapisuje się w protokole przed zakryciem rur.

02

Jastrych

Wykonawca posadzki musi znać rodzaj systemu, plan dylatacji i wymagania dotyczące stanu instalacji podczas wylewania.

03

Wygrzewanie funkcjonalne

Procedura potwierdza pracę układu i obciążenie podkładu temperaturą. Nie jest automatycznie równoznaczna z pełnym wysuszeniem.

04

Gotowość pod okładzinę

Wykonawca posadzki sprawdza wymaganą wilgotność odpowiednią metodą oraz zgodność z wymaganiami kleju, podkładu i okładziny.

Nie należy przyjmować jednego uniwersalnego terminu wygrzewania. Dla części konwencjonalnych jastrychów spotyka się rozpoczęcie procedury najwcześniej po 21 dniach w przypadku podkładu cementowego i po 7 dniach w przypadku podkładu na bazie siarczanu wapnia. Wiążące pozostają jednak receptura materiału, warunki dojrzewania oraz dokumentacja konkretnego jastrychu i systemu.

Wygrzewanie funkcjonalne nie jest pomiarem wilgotności. Nawet zakończona procedura nie zwalnia wykonawcy okładziny z oceny, czy podkład osiągnął wymagany stan.

Jeszcze przed próbą trzeba ustalić medium i sposób przygotowania układu. Pomagają w tym poradniki czym napełnić instalację ogrzewania podłogowego oraz jak dobrać i zamontować separator zanieczyszczeń i powietrza.

Warunki zamiast miesiąca

Czy pora roku decyduje o terminie montażu podłogówki?

Nie ma jednego najlepszego miesiąca dla każdej budowy. O powodzeniu prac decydują warunki w budynku oraz możliwość ich utrzymania, a nie nazwa pory roku.

Co trzeba rzeczywiście sprawdzić?

  • temperaturę podłoża i powietrza wymaganą przez materiały,
  • ochronę instalacji przed zamarznięciem po próbie wodnej,
  • możliwość kontrolowanego wietrzenia i usuwania wilgoci,
  • dostępność źródła ciepła potrzebnego do procedury wygrzewania,
  • brak przeciągów, zalania lub bezpośredniego nasłonecznienia świeżego podkładu.

Dlaczego suwak temperatury byłby mylący?

Ta sama temperatura zewnętrzna może oznaczać zupełnie inne warunki w budynku zamkniętym, ogrzewanym, wentylowanym albo zawilgoconym. Bez informacji o jastrychu, wilgotności, wentylacji i instrukcji materiału nie można wiarygodnie wyliczyć czasu gotowości posadzki.

Wniosek: zimą można prowadzić prace, jeżeli budynek i materiały mają zapewnione wymagane warunki. Latem również można popełnić błąd przez zbyt szybkie wysychanie, przeciąg lub przegrzanie powierzchni.

Plan naprawczy

Co zrobić, jeśli decyzja o podłogówce zapadła za późno?

Spóźniona decyzja nie zawsze przekreśla inwestycję, ale zmniejsza zakres swobodnych zmian. Najpierw trzeba sprawdzić stan faktyczny, a dopiero później wybierać system.

Aktualny stanCo można jeszcze zrobićNajważniejsze ryzyko
Ściany już stojąZaktualizować obliczenia, powierzchnie czynne, rozdzielacze i przebieg magistral.Zmiany funkcji pomieszczeń mogą wpływać na obciążenie i liczbę pętli.
Zamontowano okna i drzwiSprawdzić rzędne progów, całkowitą wysokość warstw i detale przy przeszkleniach.Brak miejsca nie może być rozwiązywany przypadkowym odchudzeniem izolacji.
Instalacje leżą na podłożuWykonać inwentaryzację, dokumentację zdjęciową i zaplanować warstwę wyrównawczą.Skrzyżowania i spiętrzenia mogą utrudnić ciągłe ułożenie izolacji.
Wylewka została wykonanaOcenić system niskoprofilowy, ogrzewanie ścienne lub inny odbiornik po obliczeniu obciążenia.Brak miejsca, dodatkowe obciążenie stropu i niezgodność z istniejącymi progami.

W istniejącym lub przebudowywanym domu nie należy automatycznie kopiować układu z nowego budynku. Zobacz, jakie ograniczenia opisaliśmy w poradniku ogrzewanie podłogowe w remontowanym budynku.

Błędy trudne do odwrócenia

Najczęstsze błędy w harmonogramie ogrzewania podłogowego

Większość problemów nie wynika z samej rury. Powstaje na styku branż, kiedy kolejne ekipy nie korzystają ze wspólnych rzędnych i dokumentacji.

Błąd 01

Projekt po zakupie materiałów

Średnica, ilość rury, rozdzielacz i pompa zostają narzucone przed wykonaniem obliczeń.

Błąd 02

Jeden rozstaw w całym domu

Pomieszczenia mają różne obciążenia, temperatury, okładziny i powierzchnie czynne.

Błąd 03

Brak uzgodnionych poziomów

Wykonawca próbuje zmieścić system kosztem izolacji, jastrychu albo prawidłowego progu.

Błąd 04

Rury przed ciężkimi pracami

Tynkarze, rusztowania i kolejne branże poruszają się po nieosłoniętej instalacji.

Błąd 05

Brak odbioru przed jastrychem

Nie ma protokołu, zdjęć tras, opisów pętli ani kontroli zgodności z projektem.

Błąd 06

Wygrzewanie według internetu

Uniwersalny harmonogram zastępuje dokumentację konkretnego jastrychu i systemu.

Przed zmianą rozstawu warto zrozumieć jego zależność od obciążenia i konstrukcji podłogi. Pomagają w tym poradniki o rozstawie rur w wodnym ogrzewaniu podłogowym oraz o tym, ile rury przypada na metr kwadratowy. Ilość materiału jest skutkiem projektu, a nie jego punktem wyjścia.

Hydrauliki nie zamyka się samym rzutem pętli. Projekt powinien określić punkt pracy, dlatego warto sprawdzić dobór pompy obiegowej do podłogówki, zasadność zastosowania sprzęgła hydraulicznego oraz dopuszczalną temperaturę zasilania podłogówki.

Przykład modelowy

Przykładowy harmonogram podłogówki w nowym domu

Poniższy przykład pokazuje zależności, a nie uniwersalne terminy kalendarzowe. Czas poszczególnych prac zależy od projektu, technologii domu, materiałów i organizacji budowy.

Etap inwestycjiDecyzje dotyczące podłogówkiDokument lub odbiór
Adaptacja projektuŹródło ciepła, strefy, rozdzielacze, konstrukcja podłogi i założenia temperaturowe.Uzgodnienia branżowe i rzędne podłóg.
Przed zamknięciem stanu surowegoAktualizacja parametrów okien, izolacji, wentylacji oraz zmian w układzie pomieszczeń.Komplet danych do obliczeń.
Przed tynkami i instalacjamiPrzejścia, szafki rozdzielaczy, magistrale i kolizje z pozostałymi branżami.Projekt wykonawczy i wytyczne koordynacyjne.
Po zakończeniu wcześniejszych robótOdbiór podłoża, potwierdzenie dylatacji i zgodności rzutu z budową.Protokół przygotowania frontu robót.
Montaż pętliRealizacja tras, podłączenie i opisanie obwodów.Zdjęcia powykonawcze i próba szczelności.
Po wykonaniu jastrychuProcedura wygrzewania, kontrola wilgotności, nastawy i równoważenie.Protokół wygrzewania oraz uruchomienia.

Jeżeli planowana jest pompa ciepła, zależności trzeba sprawdzić wspólnie: moc podłogi, temperaturę zasilania, przepływy i charakterystykę urządzenia. Zobacz, jak wygląda projekt ogrzewania podłogowego z pompą ciepła. Rodzaj okładziny również nie jest detalem — przeczytaj, jak posadzka wpływa na wydajność podłogówki.

Etap uruchomienia wymaga także zaplanowanej automatyki. Osobne poradniki wyjaśniają rolę termostatu w ogrzewaniu podłogowym, zastosowanie czujnika podłogowego oraz konfigurację sterowania pogodowego podłogówki. Przewody i miejsca montażu tych elementów najlepiej przewidzieć przed wykończeniem ścian.

Podstawa techniczna

Źródła oficjalne i zakres odpowiedzialności

Wnioski z praktyki projektowej

Robert Kucharski: dobry harmonogram chroni projekt przed kompromisami na budowie

„Podłogówki nie projektuje się w dniu rozkładania rur. Instalator powinien wejść na przygotowane podłoże z zatwierdzonym rzutem, a nie podejmować decyzje o bilansie cieplnym pomieszczeń pomiędzy dostawą styropianu a przyjazdem posadzkarza.”

Robert Kucharski opracowuje projekty ogrzewania podłogowego, obliczenia cieplne i hydrauliczne oraz materiały techniczne dla inwestorów i wykonawców. W swojej pracy łączy obciążenie cieplne poszczególnych pomieszczeń z rzeczywistą powierzchnią czynną podłogi, konstrukcją posadzki, parametrami źródła ciepła oraz oporami obwodów.

W projekcie określa się nie tylko przebieg rur. Dokumentacja powinna pozwalać wykonawcy odtworzyć założenia: rozstawy, długości pętli, przepływy, lokalizację rozdzielaczy, ograniczenia powierzchniowe i wymagane nastawy. Dzięki temu zmiany na budowie można ocenić technicznie, zamiast zatwierdzać je „na oko”.

Autor rozwija także serwisy Remont.biz.pl oraz Sobir.pl, w których łączy zagadnienia instalacyjne z technologią budowy, modernizacją i koordynacją prac. Dzięki temu harmonogram podłogówki jest analizowany nie jako odizolowany etap, lecz jako część całej inwestycji.

ZakresObliczenia cieplne, hydraulika i dokumentacja wykonawcza.
MetodaAnaliza pomieszczenie po pomieszczeniu, bez uniwersalnego rozstawu.
CelInstalacja możliwa do wykonania, regulacji i późniejszego serwisowania.
Pytania inwestorów

FAQ: planowanie i montaż podłogówki w nowym domu

Kiedy najwcześniej warto zdecydować się na ogrzewanie podłogowe?

Najlepiej podczas wyboru lub adaptacji projektu domu. Pozwala to od razu skoordynować grubość podłogi, progi, źródło ciepła, rozdzielacze i trasy instalacyjne. Szczegółowy projekt wykonawczy może powstać później, gdy dane budynku będą ustalone.

Czy po wybudowaniu ścian jest już za późno na projekt podłogówki?

Nie. Zwykle nadal można wykonać prawidłowe obliczenia i projekt. Trzeba jednak zweryfikować aktualne wymiary, okna, konstrukcję podłogi, stałą zabudowę i lokalizację rozdzielaczy. Im bliżej wylewki, tym mniej czasu pozostaje na korekty.

Co najpierw: tynki czy ogrzewanie podłogowe?

W typowym domu najbezpieczniej zakończyć tynki i inne prace mogące uszkodzić rury przed ułożeniem właściwych pętli. Wyjątek może wynikać z technologii budynku lub uzgodnionej organizacji robót, ale instalacja musi wtedy zostać skutecznie zabezpieczona.

Czy budynek powinien mieć zamontowane okna przed montażem?

Takie przygotowanie jest zalecanym punktem wyjścia dla systemów mokrych. Zamknięty budynek chroni materiały i rury przed opadami, promieniowaniem UV, zanieczyszczeniem oraz zamarznięciem czynnika po próbie wodnej.

Czy lato jest jedynym dobrym terminem na montaż i wylewkę?

Nie. Znaczenie mają rzeczywiste warunki w budynku: temperatura materiałów i podłoża, wentylacja, wilgotność, ochrona przed mrozem i wymagania producenta jastrychu. Prawidłowe warunki można zapewnić także poza latem.

Kiedy można rozpocząć wygrzewanie jastrychu?

Termin zależy od rodzaju i receptury jastrychu oraz instrukcji producenta. Dla typowych rozwiązań dokumentacje systemowe często wskazują nie wcześniej niż 21 dni dla jastrychu cementowego i 7 dni dla siarczanowo-wapniowego, ale systemy specjalne mogą mieć inne wymagania.

Czy można zmienić rozstaw rur bez poprawiania projektu?

Zmiana rozstawu wpływa na długość pętli, moc powierzchni, przepływ i opory hydrauliczne. Powinna zostać sprawdzona przez projektanta, zwłaszcza gdy jednocześnie zmienia się powierzchnia czynna albo okładzina.

Czy sam rzut pętli wystarczy instalatorowi?

Nie. Potrzebne są również długości obwodów, oznaczenia, przepływy, nastawy, parametry pracy, lokalizacje rozdzielaczy i założenia dotyczące warstw podłogi. Po montażu warto zachować zdjęcia oraz dokumentację powykonawczą.

Przed ułożeniem rur warto również przeanalizować powierzchnie wyłączone z ogrzewania. Osobny poradnik wyjaśnia, gdzie nie układać ogrzewania podłogowego. Jeżeli rozważasz wykonanie prac bez instalatora, sprawdź też materiał czy warto samodzielnie wykonywać podłogówkę.

Najważniejszy wniosek

Projekt musi być gotowy przed rurami, a rury przed jastrychem

Najlepszy termin nie jest jedną datą. Najpierw rezerwujesz miejsce i koordynujesz instalacje, następnie zamykasz dane oraz projekt, a dopiero na przygotowanym podłożu układasz pętle. Próba, jastrych, wygrzewanie i regulacja są kolejnymi osobnymi etapami.

Zanim instalacja zniknie pod posadzką
Zamknij projekt, zanim wykonawca zacznie układać rury

Otrzymasz rozstaw rur naniesiony na rzut, podział na pętle, długości obwodów, obliczone przepływy, nastawy rozdzielaczy i wytyczne potrzebne do wykonania instalacji zgodnie z rzeczywistym bilansem budynku.

Zamów indywidualny projekt ogrzewania podłogowego

Materiał ma charakter edukacyjny. Ostateczna kolejność, parametry próby, wymagania dotyczące jastrychu i sposób uruchomienia należy ustalić dla zastosowanego systemu, materiałów oraz warunków konkretnej budowy.

Robert Kucharski - CEO Projekt-Ogrzewania.pl

Robert Kucharski

CEO & Główny Projektant
