Rury umieszczone w nośnej płycie mogą stworzyć trwały, niskotemperaturowy system grzewczy. Warunkiem jest zamknięcie przed betonowaniem decyzji cieplnych, hydraulicznych, konstrukcyjnych i wykonawczych — bo późniejsza korekta rozstawu, pętli albo kolizji nie będzie już możliwa.
Czy warto umieścić ogrzewanie podłogowe w płycie fundamentowej?
Tak, jeżeli instalacja i płyta powstają jako jeden skoordynowany projekt. Nie jest to jednak zwykła podłogówka przeniesiona z jastrychu do grubszego betonu. Nośna płyta, izolacja od gruntu, położenie rur, hydraulika i technologia betonowania wzajemnie na siebie wpływają.
Rozstaw, temperatura zasilania i długość pętli nie są stałymi wartościami dla każdej płyty. Wynikają z obciążenia cieplnego pomieszczeń, aktywnej powierzchni, układu warstw, położenia rur, okładziny, przepływów i parametrów źródła ciepła.
Najpierw budynek
OZC pomieszczenie po pomieszczeniu określa, ile mocy ma oddać konkretna część podłogi w warunkach projektowych.
Potem koordynacja
Trasy rur, zbrojenie, przepusty, odpływy, ściany i strefy późniejszego wiercenia muszą zostać uzgodnione przed montażem.
Na końcu beton
Betonowanie rozpoczyna się po sprawdzeniu dokumentów, próbie, opisaniu pętli i przygotowaniu planu kontroli podczas prac.
Jeżeli chcesz zacząć od podstaw, przeczytaj, czym jest projektowe obciążenie cieplne OZC oraz jak działa wodne ogrzewanie podłogowe. Ten poradnik skupia się wyłącznie na dodatkowych wymaganiach wynikających z umieszczenia rur w elemencie związanym z posadowieniem budynku.
Płyta grzewcza, jastrych nad płytą czy system producenta?
Pod wspólną nazwą „podłogówka w płycie” funkcjonują różne rozwiązania. Nie można bez sprawdzenia przenosić między nimi położenia rur, dylatacji, sposobu mocowania ani procedury rozruchu.
| Rozwiązanie | Gdzie znajdują się rury? | Co jest kluczowe? | Czego nie zakładać? |
|---|---|---|---|
| Rury w nośnej płycie | W przekroju elementu konstrukcyjnego, na poziomie wskazanym w uzgodnionej dokumentacji. | Koordynacja z konstruktorem, zbrojeniem, otuliną, przepustami i technologią betonowania. | Że detal znany z jastrychu można skopiować bez zmian. |
| Jastrych nad płytą | W oddzielnej warstwie podłogowej wykonanej nad konstrukcją i jej izolacjami. | Układ podłogi, dylatacje jastrychu, izolacja, rozruch i okładzina. | Że płyta nośna automatycznie staje się powierzchnią grzewczą. |
| Kompletny system płytowy | Zgodnie z dokumentacją konkretnego systemu i projektem dla budynku. | Zakres odpowiedzialności dostawcy, dokumentacja, detale i ograniczenia rozwiązania. | Że każda „płyta termiczna” ma identyczny układ warstw. |
Granica poradnika: omawiam projekt instalacji grzewczej i jej koordynację. Nie określam klasy betonu, zbrojenia, grubości płyty ani nośności — te parametry należą do projektu konstrukcyjnego i geotechnicznego.
Rzeczywiste zalety i ograniczenia ogrzewanej płyty
Masa betonu może stabilizować temperaturę i współpracować z niskotemperaturowym źródłem, ale nie gwarantuje automatycznie niskich rachunków. O wyniku decyduje cały budynek oraz sposób sterowania energią zgromadzoną w konstrukcji.
Co może działać na plus
- duża powierzchnia oddawania ciepła,
- możliwość pracy przy niskiej temperaturze zasilania,
- stabilna temperatura powierzchni i powietrza,
- brak grzejników zajmujących ściany,
- akumulacja ograniczająca krótkie wahania.
Co trzeba zaakceptować
- bardzo małą możliwość korekty po betonowaniu,
- dłuższą reakcję na zmianę nastawy i zyski słoneczne,
- konieczność koordynacji wielu branż,
- większą wagę dokumentacji powykonawczej,
- naprawę zależną od zgody i oceny konstrukcyjnej.
Opłacalność należy porównywać na podstawie dwóch kompletnych ofert o tym samym zakresie. Cena płyty z instalacją nie może być zestawiana wyłącznie z ceną samych ław, a następnie automatycznie uznawana za tańszą albo droższą.
Kto projektuje ogrzewanie, a kto zatwierdza jego miejsce w konstrukcji?
Instalator nie powinien samodzielnie wybierać położenia rur w nośnej płycie, a projektant instalacji nie zastępuje konstruktora. Bezpieczna realizacja wymaga jednoznacznego podziału zakresów.
Geotechnika i posadowienie
Warunki gruntu, wody, przygotowania podłoża i założenia dotyczące fundamentu.
Konstruktor
Geometria płyty, zbrojenie, otulina, nośność, przerwy robocze, przepusty i dopuszczone sposoby prowadzenia instalacji.
Projektant instalacji
OZC, moc powierzchni, rozstawy, pętle, przepływy, opory, rozdzielacz, parametry wody i źródła.
Wykonawca i kierownik
Zgodność wykonania, ochrona instalacji, próba, kontrola betonowania, protokoły i dokumentacja powykonawcza.
Sygnał ostrzegawczy: jeżeli nikt nie potrafi wskazać dokumentu określającego położenie i mocowanie rur względem zbrojenia, instalacja nie jest gotowa do montażu w elemencie konstrukcyjnym.
Co trzeba policzyć i uzgodnić przed rozpoczęciem montażu?
Powierzchnia domu nie wystarcza do rozmieszczenia pętli. Dwa pomieszczenia o identycznym metrażu mogą mieć inne straty, inne pola wyłączone i inną dostępną powierzchnię oddawania ciepła.
Obciążenie każdego pomieszczenia
Obliczenia dla temperatury projektowej, przegród, wentylacji i rzeczywistej lokalizacji budynku.
Powierzchnia aktywna
Pola dostępne po odjęciu stałej zabudowy, przepustów, odpływów i stref wyłączonych przez projekt.
Opór podłogi
Warstwy nad rurami, planowana okładzina i podkład wpływają na potrzebną temperaturę czynnika.
Temperatury pracy
Zasilanie i powrót wynikają z wymaganej mocy oraz charakterystyki konkretnego układu.
Przepływy i opory
Każda pętla wymaga przepływu odpowiadającego mocy i sprawdzenia drogi hydraulicznej.
Koordynacja konstrukcyjna
Rury, mocowanie, przejścia i strefy bez instalacji muszą być zgodne z projektem płyty.
Punkt wyjścia stanowią obliczenia strat cieplnych budynku, poprawna temperatura projektowa dla lokalizacji oraz rzut z kompletną konstrukcją i instalacjami.
Analizator: czy instalacja jest gotowa do betonowania?
Odpowiedz na podstawie dokumentów i protokołów, a nie ustnych deklaracji. Wynik nie zatwierdza konstrukcji — pokazuje braki, które trzeba zamknąć przed rozpoczęciem nieodwracalnego etapu.
Kontrola czterech obszarów przed zamówieniem betonu
Wybierz „potwierdzone” tylko wtedy, gdy możesz wskazać obliczenie, rysunek, uzgodnienie albo protokół.
Projekt cieplny i aktywna powierzchnia
Czy wiadomo, ile ciepła ma oddać każde pomieszczenie i z jakiej powierzchni?
Konstrukcja i koordynacja międzybranżowa
Projekt instalacji nie może samodzielnie rozstrzygać o zbrojeniu, otulinie i dopuszczonych przejściach.
Hydraulika i konkretny system rur
Długość pętli i przepływ muszą zostać ocenione razem, a nie przez jedną granicę metrażu.
Próba, betonowanie i zapis powykonawczy
Kontrola nie kończy się w chwili zamocowania ostatniej pętli.
Uzupełnij cztery obszary kontroli
Wynik rozdzieli elementy potwierdzone, brakujące i krytyczne przed betonowaniem.
Potwierdzone
- Jeszcze brak ocenionych danych.
Do uzupełnienia
- Uzupełnij formularz na podstawie dokumentów.
Warunki krytyczne
- Brak oceny nie oznacza gotowości do betonowania.
Analizator nie ocenia nośności, zbrojenia, klasy betonu ani geotechniki. Nie zastępuje projektu konstrukcyjnego, projektu instalacji, instrukcji systemu, kierownika budowy ani odbioru robót.
Od gruntu do rozdzielacza — sześć obszarów jednej decyzji
Wybierz obszar, aby zobaczyć jego funkcję, osobę odpowiedzialną i błąd, którego nie wolno ukryć w betonie. Moduł celowo nie pokazuje jednej „wzorcowej” wysokości rury — prawidłowe położenie wynika z konkretnego projektu.
Sześć połączonych obszarów: żadnego nie można oceniać wyłącznie z perspektywy instalatora albo jednego rysunku.
Grunt i posadowienie
Warunki gruntu, wody i przygotowania podłoża wpływają na konstrukcję oraz sposób ograniczenia strat do gruntu.
Straty do gruntu, izolacja dolna i krawędź płyty
Podłoga stykająca się z gruntem nie zachowuje się jak ściana zewnętrzna poddana jednej, stałej różnicy temperatur. Znaczenie mają geometria, obwód, zagłębienie, właściwości gruntu, izolacja dolna i obwodowa oraz warunki okresowe.
Izolacja pod płytą
Jej grubość nie powinna wynikać z katalogowego „standardu systemu”, lecz z projektu cieplnego i konstrukcyjnego całej przegrody.
Połączenie ze ścianą
Krawędź płyty wymaga ciągłości ochrony cieplnej i rozwiązania detalu zgodnego z konstrukcją, hydroizolacją oraz elewacją.
Model obliczeniowy
Strat do gruntu nie określamy przez proste pomnożenie powierzchni, U i różnicy temperatur jak dla ściany.
Wymagania cieplne trzeba powiązać z rozwiązaniem opisanym w projekcie płyty. Uzupełniająco zobacz poradnik o izolacji pod ogrzewanie podłogowe oraz o izolacji brzegowej i dylatacjach, pamiętając, że detale jastrychu nie są automatycznie detalami płyty nośnej.
Gdzie umieścić rury względem zbrojenia i powierzchni podłogi?
Głębokość rur wpływa na drogę przepływu ciepła, czas reakcji i temperaturę wody. Jednocześnie położenie instalacji nie może naruszać wymagań konstrukcyjnych, otuliny ani stref pracy zbrojenia.
Bliżej powierzchni
Może skracać drogę przewodzenia do pomieszczenia, ale wymaga potwierdzenia otuliny, warstw wykończeniowych, ochrony rur i dopuszczalnego mocowania.
Głębiej w przekroju
Zwiększa masę aktywowaną cieplnie i może zmieniać dynamikę oraz wymagane parametry wody. Nie jest automatycznie bezpieczniejsze ani lepsze.
Nie kopiuj przekroju z internetu. Rysunek bez informacji o konkretnej konstrukcji, zbrojeniu, obciążeniach i technologii płyty jest ilustracją, a nie detalem wykonawczym.
Aktywne pola, rozstaw rur i kolizje instalacyjne
Rozstaw 10, 15 albo 20 cm jest wynikiem lokalnej wymaganej mocy i warunków przekazywania ciepła. Nie istnieje jeden „złoty standard” odpowiedni dla całej płyty i każdego pomieszczenia.
Obciążenie cieplne
Im większa wymagana moc z dostępnego pola, tym dokładniej trzeba sprawdzić rozstaw, temperaturę powierzchni i zasilania.
Powierzchnia czynna
Stałe zabudowy, kominy, przepusty, odpływy, strefy konstrukcyjne i późniejsze mocowania zmniejszają dostępne pole.
Geometria pętli
Dobiegi, nawroty i przejścia wpływają na długość, rozkład temperatury i możliwość zachowania promienia gięcia.
Szczegółowe kryteria opisują poradniki: rozstaw rur 10 czy 15 cm, gdzie nie prowadzić ogrzewania podłogowego oraz jak zaplanować rozmieszczenie pętli. W płycie fundamentowej wszystkie te decyzje muszą dodatkowo przejść koordynację konstrukcyjną.
Długość pętli, przepływ i opór hydrauliczny
Nie można wyznaczyć bezpiecznej długości pętli z samej średnicy zewnętrznej rury. Potrzebne są także jej rzeczywiste światło, wymagany przepływ, temperatura i rodzaj medium, opory miejscowe oraz dostępny napór dla drogi krytycznej.
100 m nie jest magiczną liczbą z normy. Dla rury 16 × 2 mm może być użytecznym ograniczeniem projektowym w określonych warunkach, ale konkretna pętla może wymagać krótszego odcinka albo pozwalać na inny wynik po sprawdzeniu hydrauliki.
Rozwinięcie tematu znajdziesz w poradnikach o maksymalnej długości pętli, skutkach zbyt długiej pętli, średnicach rur oraz doborze pompy obiegowej.
Jaka rura może zostać zabetonowana w płycie?
Nie wybieramy wyłącznie pomiędzy hasłami PE-X, PE-RT i rurą wielowarstwową. Liczy się konkretny wyrób, jego wymiar, klasa zastosowania, konstrukcja bariery tlenowej, promień gięcia, zgodny system połączeń i instrukcja montażu.
Karta dokładnego produktu
Powinna identyfikować typ, wymiar, klasyfikację, warstwy, zakres pracy i zasady montażu.
Zgodne elementy
Rozdzielacz, przyłącza, ewentualne tuleje, narzędzia i procedury muszą pasować do wybranej konstrukcji rury.
Partia i nadruk
Przed zakryciem zapisz oznaczenia oraz partie kręgów przypisane do pętli i zachowaj zdjęcia etykiet.
- projektuj obwód z jednego odcinka bez planowanych połączeń w polu płyty,
- chroń rurę przed zarysowaniem, załamaniem i kontaktem z ostrymi elementami,
- nie naprawiaj załamania metodą spoza dokumentacji systemu,
- nie zamieniaj produktu tylko dlatego, że ma taki sam zapis 16 × 2 mm.
Porównanie materiałów zawiera przewodnik rury do ogrzewania podłogowego, a wymagania dotyczące ograniczania przenikania tlenu wyjaśnia artykuł o barierze antydyfuzyjnej EVOH.
Próba, ochrona rur i betonowanie płyty
Nie wpisujemy jednego ciśnienia i czasu właściwego dla każdej budowy. Procedura powinna wskazywać medium, ciśnienie, etapy, stabilizację, czas obserwacji, kryteria akceptacji i sposób monitorowania podczas betonowania.
Oględziny
Sprawdzenie mocowań, promieni, osłon, opisów, uszkodzeń, kolizji i zgodności tras z rysunkiem.
Próba
Wykonanie zgodnie z przyjętą procedurą i dokumentacją systemu, z uwzględnieniem temperatury otoczenia.
Protokół
Zapis medium, ciśnień, czasu, temperatur, przyrządu, wyniku, daty i osób uczestniczących w odbiorze.
Nadzór
Ustalenie sposobu kontroli pętli podczas betonowania oraz procedury zatrzymania prac przy podejrzeniu uszkodzenia.
Woda i sprężone powietrze nie są zamienne bezwarunkowo. Dobór medium badania musi uwzględniać dokumentację, temperaturę, ryzyko zamarznięcia, bezpieczeństwo pracy i przyjętą procedurę.
Pełny temat odbioru instalacji przed zakryciem omawia poradnik o próbie szczelności ogrzewania podłogowego.
Dokumentacja powykonawcza i bezpieczne wiercenie
Zdjęcie bez skali nie wystarcza. Dokumentacja powinna pozwalać odtworzyć trasę, przypisać ją do rozdzielacza, zidentyfikować produkt i ocenić bezpieczne miejsca przyszłych mocowań.
Rzut powykonawczy
Trasy pętli, osie odniesienia, dobiegi, strefy wyłączone, przepusty i oznaczenia obwodów.
Fotografie z odniesieniem
Zdjęcia pionowe i sytuacyjne wykonane przed betonowaniem, z rozpoznawalnymi punktami i skalą.
Protokoły i identyfikacja
Próba, partie rur, etykiety, odstępstwa, naprawy, odbiory i osoby odpowiedzialne.
Dobra dokumentacja pracuje przez cały okres życia budynku. Jest potrzebna nie tylko przy awarii, lecz także podczas montażu ścian, schodów, wyspy kuchennej, instalacji sanitarnych i innych elementów kotwionych do podłogi.
Bezwładność, automatyka i współpraca ze źródłem ciepła
Ogrzewana płyta zwykle reaguje wolniej niż lekki system podłogowy. Nie oznacza to, że termostaty są zawsze bezużyteczne, lecz że gwałtowne dobowe obniżenia i agresywne sterowanie włącz–wyłącz mogą być nieskuteczne.
Wyprzedzająca regulacja
Krzywa grzewcza dostosowuje temperaturę wody do warunków zewnętrznych zamiast czekać na duży błąd temperatury w pokoju.
Ostrożne zamykanie pętli
Automatyka musi być skoordynowana z minimalnym przepływem źródła i działaniem pompy, a nie dodana bez analizy.
Słońce i użytkownicy
Duża masa ogranicza szybkie wahania, ale nie usuwa ryzyka przegrzewania pomieszczeń z dużymi przeszkleniami.
Szerzej opisują to poradniki o bezwładności cieplnej podłogówki, sterowaniu pogodowym i projekcie ogrzewania podłogowego z pompą ciepła.
Płytki, panele i drewno na ogrzewanej płycie
Ta sama instalacja oddaje inną moc pod gresem i inną pod podłogą drewnianą z podkładem. Okładzinę trzeba określić przed obliczeniem temperatur pracy, a nie dopiero po zabetonowaniu rur.
| Wykończenie | Co sprawdzić? | Wpływ na projekt | Ryzyko uproszczenia |
|---|---|---|---|
| Płytki lub gres | Klej, warstwy, dylatacje i dopuszczenie do układu. | Zwykle stosunkowo mały opór cieplny. | Nie rozwiązuje błędnej mocy lub hydrauliki. |
| Panele | Opór panelu i podkładu, limit temperatury oraz instrukcję montażu. | Może podnieść wymaganą temperaturę wody. | Hasło „do podłogówki” bez liczbowych danych produktu. |
| Drewno | Gatunek, grubość, konstrukcję, wilgotność i sposób mocowania. | Wymaga oceny mocy i warunków materiału. | Zmiana wykończenia po wykonaniu obliczeń bez ponownego sprawdzenia. |
Przed wyborem materiału zobacz, jak okładzina wpływa na wydajność ogrzewania oraz jak dobierać drewno do podłogówki.
Co zrobić przy podejrzeniu uszkodzenia rury w płycie?
Spadek ciśnienia nie oznacza automatycznie konieczności rozbierania całej płyty, ale lokalizacja i naprawa w elemencie nośnym nie mogą być prowadzone jak zwykłe kucie jastrychu.
Kamera termowizyjna nie daje bezbłędnej lokalizacji w każdych warunkach. Skuteczność zależy od temperatury, stanu pracy instalacji, głębokości rury, wilgoci, czasu i konstrukcji. Metodę trzeba dobrać do konkretnej sytuacji.
Najczęstsze błędy projektowe i wykonawcze
Jedna wartość W/m² dla całego domu
Pomija różne straty pomieszczeń, przeszklenia, wentylację i dostępną powierzchnię czynną.
Rozstaw 15 cm wszędzie
Może być odpowiedni w części stref, ale nie jest wynikiem bez obliczeń mocy i temperatur.
100 m zamiast hydrauliki
Limit długości nie zastępuje przepływu, średnicy wewnętrznej, medium i strat ciśnienia.
Brak wspólnego rzutu branż
Rury kolidują z odpływami, przepustami, kotwami, ścianami albo strefami zbrojenia.
Nieuzgodnione mocowanie
Sposób „wygodny dla instalatora” nie musi być zgodny z projektem konstrukcyjnym i technologią prac.
Zakup rury bez dokumentacji
Nazwa materiału i wymiar na etykiecie nie potwierdzają całego zakresu zastosowania.
Próba bez procedury
Sam odczyt manometru nie stanowi pełnego odbioru, jeżeli nie wiadomo, jak i w jakich warunkach wykonano badanie.
Brak nadzoru podczas betonowania
Odebrana wcześniej instalacja nadal może zostać uszkodzona przez kolejne prace.
Brak planu powykonawczego
Po zakryciu nie wiadomo, gdzie można bezpiecznie wiercić i jak odtworzyć trasę obwodu.
Checklista odbioru ogrzewania w płycie fundamentowej
Poniższa lista nie zastępuje dokumentacji budowy. Pomaga sprawdzić, czy kluczowe decyzje mają właściciela, dokument oraz potwierdzenie wykonania.
Przed montażem
- OZC każdego pomieszczenia,
- aktywne pola i wyłączenia,
- rozstawy oraz podział pętli,
- przepływy i straty ciśnienia,
- uzgodnione położenie rur.
Po ułożeniu rur
- zgodność z rzutem,
- promienie i mocowania,
- osłony oraz przejścia,
- opisy pętli i partie rur,
- brak nieuzgodnionych połączeń.
Przed betonowaniem
- próba i protokół,
- zdjęcia oraz rzut powykonawczy,
- plan nadzoru podczas prac,
- ustalona reakcja na uszkodzenie,
- akceptacja osób odpowiedzialnych.
Praktyczna zasada: jeżeli odpowiedź na krytyczne pytanie brzmi „ustalimy podczas betonowania”, decyzja jest podejmowana o jeden etap za późno.
Projekt instalacji musi być gotowy przed płytą, nie po niej
Dobrze zaprojektowana instalacja określa moc pomieszczeń, aktywne pola, rozstawy, pętle, przepływy, opory i położenie rozdzielacza. Konstruktor może wtedy skoordynować rzeczywiste trasy z płytą, zamiast akceptować instalację rozłożoną intuicyjnie na gotowym zbrojeniu.
Indywidualny projekt podłogówki daje wykonawcy jednoznaczny podział pętli, rozstawy, długości, przepływy i nastawy. W przypadku płyty fundamentowej dokumentacja instalacyjna musi zostać przekazana konstruktorowi oraz skoordynowana z technologią wykonania.
Zamów projekt ogrzewania podłogowego Odnośnik prowadzi do płatnej usługi projektowej autora poradnika. Zakres konstrukcji płyty wymaga odrębnej dokumentacji branżowej.Źródła oficjalne i zakres odpowiedzialności
Seria ISO 11855 rozdziela określanie wydajności, projektowanie, analizę dynamiczną, montaż i sterowanie. Obliczenia wymiany ciepła z gruntem wymagają odrębnej metody, a wymagania budowlane należy zawsze sprawdzać w aktualnym oficjalnym tekście przepisów.
Oficjalna karta metod określania strumienia ciepła oraz temperatur powierzchni dla wodnych systemów wbudowanych.
Oficjalna karta metody projektowania i wymiarowania systemów ogrzewania oraz chłodzenia płaszczyznowego.
Oficjalna karta obliczeń dynamicznej mocy systemów aktywujących cieplnie konstrukcję budynku.
Oficjalna karta wymagań dotyczących instalowania wodnych systemów ogrzewania i chłodzenia wbudowanych w przegrody.
Oficjalna karta części dotyczącej kontroli i automatyki systemów ogrzewania oraz chłodzenia płaszczyznowego.
Oficjalna karta metod obliczania współczynników i strumieni ciepła dla przegród stykających się z gruntem.
Oficjalna karta tekstu jednolitego wraz z informacją o późniejszych aktach zmieniających.
Oficjalny katalog serii ISO 11855 i dokumentów związanych z projektowaniem środowiska wewnętrznego budynków.
Zakres poradnika: treść pomaga inwestorowi rozpoznać dane, uzgodnienia i odbiory potrzebne przed betonowaniem. Nie jest projektem konstrukcji, opinią geotechniczną, projektem instalacji dla konkretnego budynku, instrukcją systemu, specyfikacją betonu ani zgodą na rozpoczęcie robót.

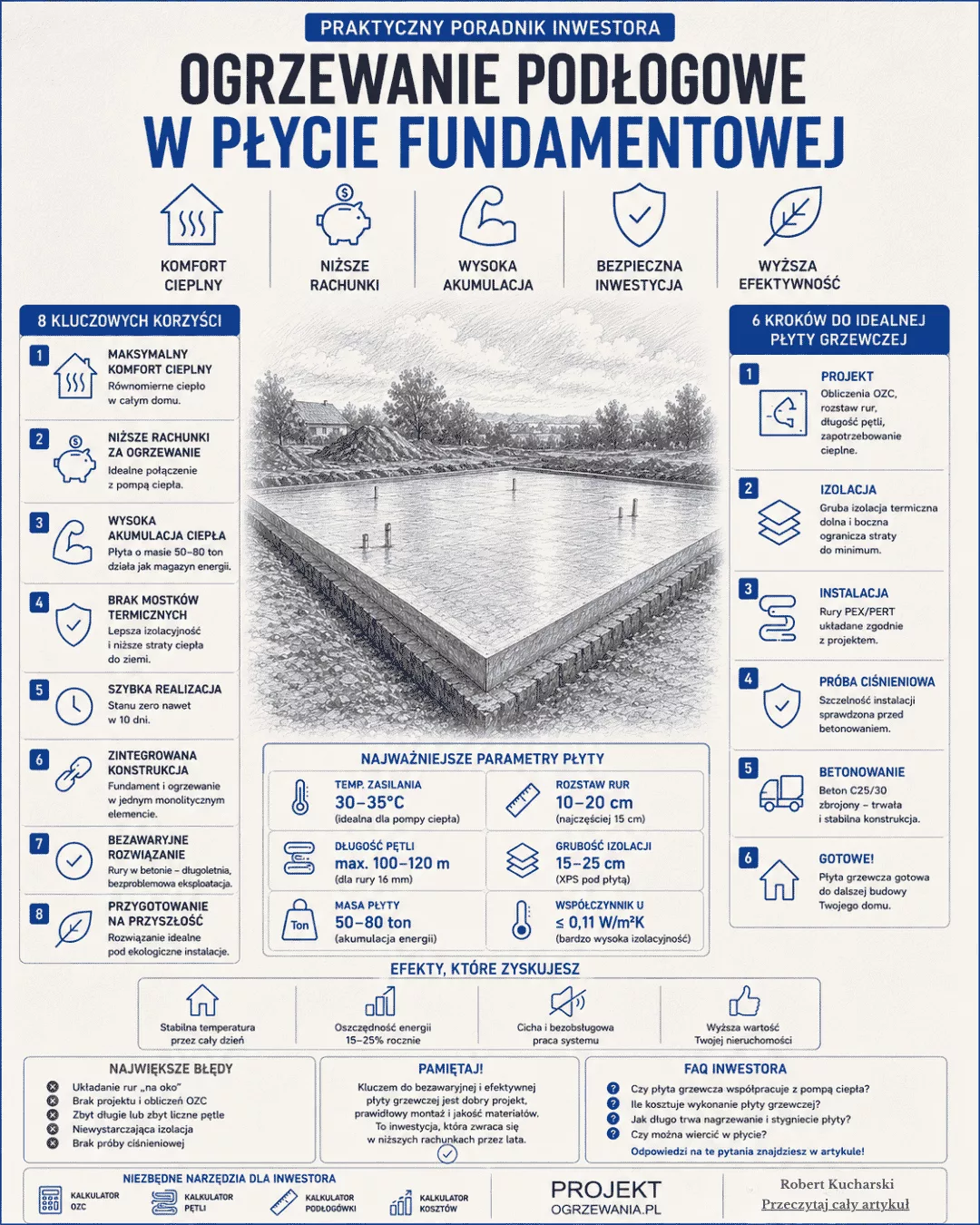

FAQ — ogrzewanie podłogowe w płycie fundamentowej
Czym ogrzewanie w płycie fundamentowej różni się od podłogówki w jastrychu?
W pierwszym rozwiązaniu rury współpracują z masą elementu konstrukcyjnego albo z układem bezpośrednio z nim związanym. W tradycyjnym systemie znajdują się w oddzielnej warstwie podłogowej nad konstrukcją. Zmienia to koordynację, dynamikę cieplną, naprawę i zakres odpowiedzialności.
Czy wolno umieścić rury grzewcze w nośnej płycie fundamentowej?
Takie rozwiązanie jest możliwe, jeżeli zostało przewidziane i skoordynowane w dokumentacji. Projektant instalacji określa parametry cieplne i hydrauliczne, a konstruktor musi zaakceptować położenie, mocowanie, przejścia oraz wpływ instalacji na detal płyty.
Na jakiej głębokości powinny znajdować się rury?
Nie ma jednej prawidłowej głębokości dla każdej płyty. Położenie wpływa na drogę przewodzenia ciepła i bezwładność, a równocześnie musi spełniać wymagania konstrukcyjne, otuliny i technologii wykonania. Powinno być pokazane lub zatwierdzone w dokumentacji konkretnego budynku.
Czy rury można mocować bezpośrednio do zbrojenia?
Sposób mocowania musi być zaakceptowany dla konkretnej konstrukcji i systemu rury. Nie należy przyjmować, że rozwiązanie wygodne wykonawczo jest automatycznie dopuszczone przez projektanta konstrukcji.
Jaki rozstaw rur zastosować: 10, 15 czy 20 cm?
Rozstaw wynika z wymaganej mocy pomieszczenia, aktywnej powierzchni, położenia rur, okładziny i temperatury wody. Żadna z tych wartości nie jest uniwersalnym standardem dla całego budynku.
Czy pętla rury 16 × 2 mm może mieć dokładnie 100 m?
Około 100 m bywa przyjmowane jako ograniczenie robocze, ale nie zastępuje obliczenia. Dopuszczalna długość zależy od rzeczywistego światła rury, przepływu, medium, oporów miejscowych, różnicy temperatur i dostępnego naporu pompy.
Czy gęstszy rozstaw zawsze zwiększa opory hydrauliczne?
Sam rozstaw nie jest oporem pętli. Gęstsze ułożenie zwiększa ilość rury potrzebnej na metr kwadratowy, lecz projektant może podzielić powierzchnię na większą liczbę krótszych obwodów. O wyniku decyduje kompletna geometria, przepływy i średnice.
Jaka rura jest najlepsza do płyty fundamentowej?
Nie da się wskazać najlepszego materiału wyłącznie po nazwie PE-X, PE-RT lub rura wielowarstwowa. Trzeba zweryfikować konkretny wyrób: wymiar, klasę zastosowania, barierę tlenową, promień gięcia, dokumentację i zgodność z systemem połączeń.
Czy wszystkie pętle trzeba wykonać bez połączeń?
Pętle należy projektować z jednego odcinka bez planowanych połączeń w polu płyty. Jeżeli dojdzie do uszkodzenia, sposób ewentualnej naprawy musi wynikać z dokumentacji systemu i zostać uzgodniony przed zakryciem.
Jakie ciśnienie zastosować podczas próby?
Nie należy przyjmować jednej wartości dla każdej instalacji. Ciśnienie, medium, czas, stabilizacja i kryteria odbioru muszą wynikać z projektu, dokumentacji systemu, warunków budowy i przyjętej procedury.
Czy próbę wykonywać wodą czy sprężonym powietrzem?
Wybór zależy od procedury, dokumentacji, temperatury i bezpieczeństwa. Próba gazem wymaga szczególnej ostrożności ze względu na energię zgromadzoną w sprężonym medium. Woda może być niewłaściwa, jeżeli instalacji grozi zamarznięcie przed uruchomieniem.
Czy rury powinny pozostawać pod ciśnieniem podczas betonowania?
Sposób monitorowania podczas betonowania należy ustalić w procedurze wykonawczej i dokumentacji systemu. Istotne jest nie tylko ciśnienie, lecz także dostępny manometr, odpowiedzialna osoba i zdefiniowana reakcja na zmianę wskazania.
Ile czasu nagrzewa się ogrzewana płyta?
Nie ma jednego czasu 24 lub 48 godzin dla każdej konstrukcji. Zależy on od masy aktywowanej cieplnie, położenia rur, mocy źródła, temperatury początkowej, izolacji i warstw wykończeniowych. Duża płyta reaguje wolniej niż lekki system, ale dokładny czas wymaga modelu lub pomiaru.
Czy przy tak dużej bezwładności termostaty są niepotrzebne?
Nie można tego stwierdzić kategorycznie. Bezwładność ogranicza skuteczność szybkich zmian i głębokich obniżeń dobowych, lecz czujniki, ograniczenia temperatur, regulacja strefowa i sterowanie pogodowe nadal mogą pełnić określone funkcje.
Czy ogrzewana płyta dobrze współpracuje z pompą ciepła?
Może tworzyć korzystny układ niskotemperaturowy, jeżeli powierzchnia pokrywa obciążenie budynku przy rozsądnej temperaturze wody, a przepływy i sterowanie są zgodne z wymaganiami pompy ciepła. Sama masa płyty nie gwarantuje wysokiego SCOP.
Czy na ogrzewanej płycie można ułożyć panele albo drewno?
Tak, jeżeli konkretna okładzina i podkład są dopuszczone do ogrzewania podłogowego, a ich opór i ograniczenia temperaturowe zostały uwzględnione w obliczeniu mocy. Zmiana okładziny po wykonaniu projektu wymaga ponownego sprawdzenia.
Jak bezpiecznie wiercić w podłodze po zakończeniu budowy?
Podstawą jest rzut powykonawczy uzupełniony zdjęciami z odniesieniem do trwałych punktów budynku. Przed ingerencją trzeba uwzględnić nie tylko rury grzewcze, ale także zbrojenie, inne instalacje i wymagania konstrukcyjne.
Czy uszkodzoną rurę w płycie można naprawić?
Może być możliwa naprawa punktowa, ale jej zakres zależy od lokalizacji, systemu rury i konstrukcji. Przed kuciem należy potwierdzić miejsce uszkodzenia, uzgodnić dopuszczalną ingerencję z konstruktorem i zastosować rozwiązanie przewidziane przez dokumentację systemu.
