Ogrzewanie podłogowe w remontowanym budynku – kiedy warto i jaki system wybrać?

Spis treści

Remont starego domu · aktualizacja techniczna 2026

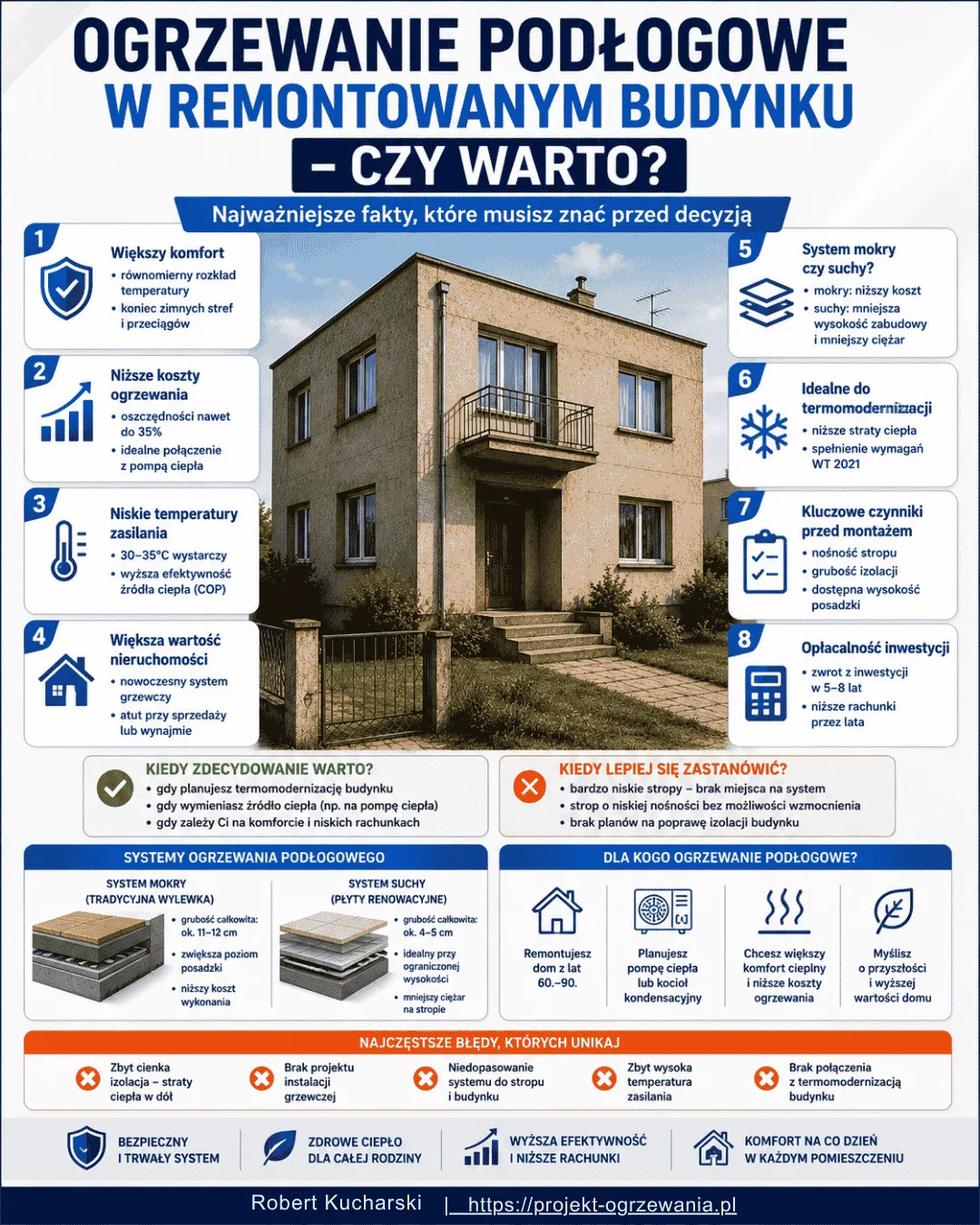

Podłogówka przy remoncie — najpierw budynek, potem system

O tym, czy ogrzewanie podłogowe ma sens w remontowanym budynku, nie decyduje sam wiek domu. Trzeba połączyć straty ciepła, powierzchnię czynną, wysokość warstw, nośność stropu, izolację, stan podłoża i hydraulikę.

system mokry system suchy frezowanie jastrychu strop drewniany i Kleina audyt wykonalności
Decyzja w skrócie

Szybka odpowiedź: kiedy podłogówka w starym domu ma sens?

Ogrzewanie podłogowe w remontowanym budynku ma sens wtedy, gdy podłoga może pokryć projektowe obciążenie cieplne pomieszczeń, a konstrukcja pozwala bezpiecznie zmieścić wybrany system. Nie wystarczy informacja, że dom będzie ocieplony albo że planowana jest pompa ciepła.

1

Najpierw bilans cieplny

Trzeba znać stratę ciepła każdego pomieszczenia oraz realną powierzchnię, na której można ułożyć rury. Dopiero ich iloraz mówi, jakiej mocy wymaga czynna część podłogi.

2

Potem przekrój i strop

Wysokość warstw, poziomy drzwi i schodów, masa systemu oraz stan stropu potrafią wykluczyć wariant mokry, ale nie przesądzają automatycznie o wariancie suchym.

3

Na końcu instalacja

Rozstaw, długości pętli, przepływy, temperatura zasilania i współpraca ze źródłem ciepła muszą powstać jako jeden układ, a nie jako niezależne decyzje wykonawcze.

Stary dom nie oznacza automatycznie „nie”, a generalny remont nie oznacza automatycznie „tak”. Odpowiedź jest wynikiem sprawdzenia konkretnego budynku i konkretnej kondygnacji.

Dwie osobne decyzje

Wykonalność techniczna a opłacalność

Najpierw ustalamy, czy system może prawidłowo działać. Dopiero potem porównujemy koszt, zakres robót i korzyści użytkowe. Odwrócenie tej kolejności prowadzi do wyceny rozwiązania, którego nie da się jeszcze rzetelnie zaprojektować.

Wykonalność

  • czy moc podłogi pokryje stratę pomieszczenia,
  • czy wystarczy powierzchni czynnej,
  • czy zmieszczą się warstwy i poziomy,
  • czy strop i podłoże przyjmą system,
  • czy hydraulika da się wyregulować.

Opłacalność

  • koszt demontażu i przygotowania podłoża,
  • koszt izolacji, instalacji i odtworzenia podłóg,
  • wartość komfortu oraz odzyskanej przestrzeni,
  • parametry pracy źródła ciepła,
  • zakres całego remontu, nie samej rury.

Do technicznej oceny potrzebne jest projektowe obciążenie cieplne OZC, a nie rachunek za energię z łagodnej zimy. Rachunek opisuje zużycie w minionym okresie; projekt musi sprawdzić warunki obliczeniowe.

Zanim wybierzesz technologię

Inwentaryzacja budynku przed decyzją

W remontowanym domu największe ryzyko kryje się w danych, których nikt jeszcze nie potwierdził. Dokumentacja archiwalna bywa niepełna, a sąsiednie pomieszczenia mogą mieć różne stropy, warstwy i poziomy.

Odkrywki i pomiary

Sprawdź rzeczywisty przekrój podłogi, grubość i stan jastrychu, przebieg przewodów, poziomy progów, wysokość do sufitu oraz wilgotność.

Dokumenty

Zbierz rzuty, przekroje, dane ocieplenia, planowane okna, wentylację, źródło ciepła i karty techniczne docelowych okładzin.

Ocena konstrukcji

Jeśli system ma obciążyć istniejący strop, jego rodzaj i stan powinien ocenić konstruktor. Zdjęcie sufitu od dołu nie zastępuje ekspertyzy.

Najcenniejszy wynik inwentaryzacji to nie lista założeń, lecz lista danych potwierdzonych. W projekcie trzeba wyraźnie rozdzielić jedno od drugiego.

Warunek ogrzania pomieszczenia

Strata ciepła i powierzchnia czynna

Podłoga musi oddać wymaganą moc z fragmentu, na którym rzeczywiście mogą znaleźć się rury. Stała zabudowa, brodzik, wanna bez prześwitu, kominek, wyspa kuchenna i niektóre strefy instalacyjne zmniejszają pole grzewcze.

qwym = ΦH,i / Aczynna

Gdzie ΦH,i oznacza projektową stratę ciepła pomieszczenia w watach, a Aczynna — powierzchnię rzeczywiście ogrzewaną w metrach kwadratowych. Sposób obliczania strat ciepła budynku obejmuje przenikanie przez przegrody, wentylację i infiltrację, a nie prosty mnożnik od metrażu.

Przykład logiki

Dwa pokoje o identycznej powierzchni mogą wymagać innej mocy: narożny z dużym oknem traci więcej ciepła niż pokój otoczony ogrzewanymi pomieszczeniami.

Pułapka powierzchni

Im mniej pola pozostaje po odjęciu zabudowy, tym większa moc musi przypadać na każdy metr kwadratowy. Warto zawczasu ustalić gdzie nie układać ogrzewania podłogowego.

Dopiero po tym sprawdzamy możliwy rozstaw rur w wodnym ogrzewaniu podłogowym, temperaturę wody, konstrukcję i opór okładziny. Sam rozstaw 10 cm nie gwarantuje pokrycia dużej straty.

Centymetry, które zmieniają zakres remontu

Ile wysokości potrzebuje podłogówka przy remoncie?

Nie istnieje jedna prawidłowa wysokość „podłogówki”. Liczy się cały układ: wyrównanie, izolacja lub warstwa systemowa, rura, element rozprowadzający ciepło, jastrych albo płyta, klej lub podkład i okładzina.

WariantCo buduje wysokośćCo trzeba potwierdzićTypowa pułapka
MokryIzolacja, rura, jastrych, wykończenieSystemowa grubość i masa każdej warstwyLiczenie tylko średnicy rury
SuchyPłyty, kanały, blachy, warstwa rozkładająca obciążenia, okładzinaKompletny przebadany układ producenta systemuPomijanie warstwy nośnej pod miękką okładziną
FrezowanyIstniejący jastrych z kanałami, masa zalewowa, wykończenieStan, grubość, zbrojenie i instalacje w jastrychuZałożenie, że każdą posadzkę można frezować

Wysokości nie dobiera się z uniwersalnego obrazka w internecie. Trzeba użyć przekroju konkretnego systemu, wymagań okładziny i pomiarów istniejącego budynku.

Koordynacja architektury

Drzwi, schody, progi i wysokość pomieszczeń

Zmiana poziomu gotowej podłogi wpływa na więcej elementów niż samo skrzydło drzwiowe. Trzeba sprawdzić pierwsze i ostatnie stopnie schodów, wyjścia tarasowe, parapety, balustrady, zabudowę kuchenną oraz przejścia pomiędzy pomieszczeniami.

  • Wyznacz jeden poziom odniesienia i nanieś na niego każdą warstwę.
  • Sprawdź wszystkie przejścia, nie tylko reprezentacyjny pokój.
  • Uzgodnij kolejność montażu drzwi, schodów, instalacji i posadzek.
  • Nie rozwiązuj różnic wysokości przypadkową grubszą wylewką.
Ciężar i sztywność

Nośność istniejącego stropu

Na podłodze na gruncie problem ma inny charakter niż na stropie między kondygnacjami. Przy stropie drewnianym, Kleina, odcinkowym lub nieudokumentowanym trzeba ocenić nie tylko masę nowej warstwy, lecz także stan elementów, rozpiętość, ugięcia i sposób przekazywania obciążeń.

System mokry

Może wprowadzać znaczną masę rozłożoną. Do oceny potrzebna jest rzeczywista grubość i gęstość warstw, a nie sama nazwa jastrychu.

System suchy

Zwykle ogranicza wodę technologiczną i masę, ale nadal wymaga podłoża o odpowiedniej nośności, sztywności i równości.

Frezowanie

Nie dokłada grubej warstwy, lecz ingeruje w istniejący jastrych. Bez rozpoznania przewodów i stanu podłoża nie wolno uznawać go za wariant bez ryzyka.

Projektant instalacji nie zastępuje konstruktora. Jeżeli nośność lub stan stropu są niepewne, wybór systemu zatrzymuje się do czasu oceny konstrukcyjnej.

Ciepło ma iść we właściwą stronę

Izolacja cieplna, wilgoć i stan podłoża

W starym budynku pod jastrychem może być cienka izolacja, zasypka, pustka, polepa albo warstwa o nieznanej wilgotności. Nie można założyć minimalnej grubości styropianu wyłącznie na podstawie jednego współczynnika U.

Izolacja

Jej dobór zależy od kierunku przepływu ciepła, geometrii, warunków gruntu lub przestrzeni pod stropem oraz całej przegrody. Szersze omówienie zawiera poradnik ile izolacji pod ogrzewanie podłogowe.

Podłoże i wilgoć

Pęknięcia, odspojenia, zasolenia, wilgoć i nierówności trzeba rozpoznać przed zamknięciem podłogi. Nowa warstwa nie usuwa przyczyny podciągania wilgoci ani pracy istniejącego podłoża.

W podłodze na gruncie potrzebna jest również spójna koncepcja izolacji przeciwwilgociowej lub przeciwwodnej oraz połączenia jej ze ścianami. To zadanie dla całego przekroju budowlanego, nie dla samej instalacji grzewczej.

Narzędzie decyzyjne zamiast kalkulatora

Interaktywny audyt wykonalności

Wybierz stan, który najlepiej opisuje budynek. Narzędzie nie liczy pozornej „opłacalności w procentach”. Pokazuje siedem bramek projektowych, braki w danych, kolejność następnych działań i wariant wymagający dalszej weryfikacji.

Sprawdź, czy budynek jest gotowy do decyzji o systemie

Nie zgaduj brakujących odpowiedzi. Wybór „nie wiem” jest wartościowym wynikiem audytu — pokazuje, co trzeba zbadać przed rozbiórką albo zamknięciem podłogi.

1

Etap remontu i istniejąca konstrukcja

2

Moc grzewcza i powierzchnia czynna

Do projektu rozstawu potrzebne są wyniki dla poszczególnych pomieszczeń.
3

Warstwy, podłoże i konstrukcja

4

Poziomy i ryzyko kolizji

5

Źródło, odbiorniki i wariant rozważany

Wynik audytu

!

Zweryfikuj przed decyzją

Uzupełnij dane zgodnie ze stanem budynku. Braki nie są błędem — wyznaczają kolejność badań.

Moc cieplna

Brak wyniku dla pomieszczeń.

Powierzchnia czynna

Pole grzewcze nieustalone.

Wysokość i poziomy

Poziomy wymagają sprawdzenia.

Konstrukcja

Brak oceny konstrukcji.

Izolacja

Warstwy są nieznane.

Podłoże i wilgoć

Stan niezweryfikowany.

Źródło i hydraulika

Układ nieustalony.

Potwierdzone dane

  • Na razie potwierdzono tylko etap planowania.

Ryzyka i braki

  • Brak obliczeń pomieszczeń i rozpoznania warstw.

Następne działania

  1. Wykonaj inwentaryzację przed wyborem systemu.

Dynamiczny przekrój koncepcyjny

wariant jeszcze nieustalony

To schemat funkcjonalny, nie rysunek wykonawczy. Nie podaje grubości, masy ani temperatur, ponieważ wynik zależy od konkretnego systemu i budynku.

System mokry

Do sprawdzenia przy rozbiórce warstw, wystarczającej wysokości i potwierdzonej konstrukcji.

System suchy

Kandydat przy ograniczeniu masy lub prac mokrych, po weryfikacji sztywności i kompletnego układu.

Frezowanie

Kandydat wyłącznie po badaniu istniejącego jastrychu i zlokalizowaniu instalacji.

Układ mieszany

Może być potrzebny, gdy część budynku pozostaje grzejnikowa albo kondygnacje mają różne ograniczenia.

Granice narzędzia: wynik nie potwierdza nośności, wilgotności, możliwości frezowania, wymaganej mocy, temperatury powierzchni ani strat ciśnienia. To porządek diagnostyczny przed projektem, a nie zgoda na wykonanie.

Rura w jastrychu

System mokry w remontowanym budynku

W systemie mokrym rura współpracuje z jastrychem, który rozprowadza ciepło i stanowi podłoże pod wykończenie. Rozwiązanie jest trwałe i daje równomierną powierzchnię grzewczą, ale wymaga miejsca, właściwego podłoża, kontroli masy oraz czasu technologicznego.

Kiedy jest naturalnym kandydatem?

  • stare warstwy i tak są usuwane,
  • można wykonać prawidłową izolację i dylatacje,
  • poziomy pozwalają odtworzyć pełny przekrój,
  • konstrukcja przyjmie masę nowych warstw.

Co może go zatrzymać?

  • brak wysokości przy schodach i drzwiach,
  • niepotwierdzona nośność stropu,
  • brak miejsca na izolację,
  • harmonogram ignorujący dojrzewanie i wygrzewanie.

Przed wyborem warto rozumieć jak działa system mokry oraz zaprojektować kompletną wylewkę na ogrzewanie podłogowe. Sama grubość jastrychu nie może być kopiowana z innego systemu — liczą się materiał, obciążenia i wymagania konkretnego rozwiązania.

Mniej prac mokrych

System suchy i niska masa

System suchy może ograniczyć masę i czas oczekiwania na wyschnięcie jastrychu. Nie jest jednak jedną technologią: różne układy mają odmienne płyty, blachy przewodzące, rozstawy, warstwy rozkładające obciążenia i wymagania dla okładzin.

Konstrukcja

Podłoże musi być równe, stabilne i wystarczająco sztywne. Niska masa nie oznacza automatycznie, że każdy stary strop jest przygotowany.

Ciepło

Wydajność wynika z przebadanego zestawu, temperatury wody, rozstawu, oporu okładziny i warunków pomieszczenia.

Akustyka

Na stropie trzeba skoordynować ogrzewanie z warstwami poprawiającymi dźwięki uderzeniowe i powietrzne.

Osobny przewodnik wyjaśnia, czym jest suchy system podłogowy. Zestawienie systemu mokrego i suchego ma sens dopiero przy identycznych danych budynku oraz docelowej okładzinie.

Zachowanie istniejącego jastrychu

Frezowanie istniejącego jastrychu

Frezowanie polega na wykonaniu kanałów pod rurę w istniejącym podkładzie. Może ograniczyć podniesienie poziomu podłogi, ale nie jest uniwersalnym sposobem na każdy remont.

Co zbadać przed frezowaniem?

  • rzeczywistą grubość i jednorodność jastrychu,
  • pęknięcia, odspojenia i wilgotność,
  • zbrojenie oraz przewody ukryte w podłodze,
  • izolację znajdującą się pod jastrychem,
  • możliwy rozstaw, promienie gięcia i trasy dobiegów.

Czego frezowanie nie naprawia?

Nie uzupełnia brakującej izolacji pod jastrychem, nie wzmacnia uszkodzonego podłoża i nie zapewnia wymaganej mocy bez obliczeń. Niska nadbudowa nie jest równoznaczna z poprawnym całym przekrojem.

Szczegóły procesu i ograniczeń opisuje artykuł o frezowaniu ogrzewania podłogowego w starym domu. Ostateczna decyzja powinna opierać się na badaniu konkretnego podłoża, nie na samej deklaracji wieku budynku.

Największa swoboda przy pełnej rozbiórce

Podłogówka na gruncie

Jeżeli parter jest rozbierany do warstw konstrukcyjnych, można od nowa skoordynować podbudowę, izolację przeciwwilgociową, izolację cieplną, instalacje, jastrych i poziom wykończenia. To często najlepszy moment na wprowadzenie podłogówki, ale wymaga projektu całej przegrody.

Grunt i wilgoć

Trzeba ustalić warunki wodno-gruntowe oraz sposób ciągłego zabezpieczenia przeciwwilgociowego lub przeciwwodnego.

Izolacja

Jej parametry wynikają z obliczeń przegrody i geometrii, a nie z hasła „minimum dla podłogówki”.

Instalacje

Kanalizacja, woda, elektryka i dobiegi grzewcze muszą zostać skoordynowane przed wylaniem warstw.

Straty do chłodnej przestrzeni

Podłogówka nad nieogrzewaną piwnicą

Strop nad zimną piwnicą oddziela strefę ogrzewaną od nieogrzewanej. Brak izolacji pod systemem zwiększa przepływ ciepła w dół, ale sposób poprawy zależy od konstrukcji i dostępu z obu stron.

Izolacja od góry

Może być częścią nowego przekroju podłogi, lecz zabiera wysokość. Trzeba ją uwzględnić w poziomach i obciążeniu stropu.

Izolacja od strony piwnicy

Bywa technicznie korzystna przy ograniczonej wysokości mieszkania, ale wymaga oceny mostków, instalacji pod sufitem, ochrony przeciwpożarowej i warunków wilgotnościowych.

Nie należy przypisywać jednej wartości procentowej „strat w dół” wszystkim stropom. Wynik zależy od oporów cieplnych po obu stronach i warunków temperaturowych.

Kondygnacje o szczególnych ograniczeniach

Strop drewniany i strop Kleina

Nazwy stropów nie wystarczają do wyboru systemu. Stan drewna, korozja elementów stalowych, wypełnienie, rozpiętość, ugięcia i wcześniejsze przeróbki mogą się różnić nawet w jednym budynku.

ObszarStrop drewnianyStrop Kleina lub odcinkowyWspólna decyzja
NośnośćStan belek, podpory, połączeniaBelki stalowe, sklepienia, wypełnienieOcena konstruktora przed doborem masy
SztywnośćUgięcia i drgania pod warstwamiNierówność i lokalne osłabieniaPodłoże zgodne z wymaganiami systemu
WilgoćOchrona drewna i możliwość wysychaniaZawilgocenie, korozja i zasoleniaUsunięcie przyczyny przed zamknięciem
AkustykaDźwięki uderzeniowe i powietrzneWarstwy wyrównawcze i odsprzęgająceOcena kompletnego przekroju

Praktyczne warianty i ryzyka rozwija poradnik ogrzewanie podłogowe na stropie drewnianym. W wielu remontach system suchy będzie kandydatem, lecz nie jest automatyczną zgodą na wykonanie.

Dwa rodzaje odbiorników

Podłogówka wraz z istniejącymi grzejnikami

Ogrzewanie podłogowe może współpracować z grzejnikami, ale układ zależy od wymaganych temperatur, przepływów, sterowania i charakterystyki źródła. Nie każdy system mieszany potrzebuje identycznego zestawu urządzeń.

Jedna niska temperatura

Jeżeli grzejniki po termomodernizacji pokrywają obciążenie przy parametrach zbliżonych do podłogi, architektura może być prostsza.

Dwie temperatury

Gdy grzejniki wymagają wyższej temperatury, trzeba rozdzielić wymagania obiegów i dobrać sposób przygotowania wody dla podłogówki.

Dwie hydrauliki

Rozdzielenie hydrauliczne jest narzędziem do rozwiązania konkretnego problemu przepływów, a nie obowiązkowym elementem każdej modernizacji.

Najpierw sprawdź zasady łączenia podłogówki z grzejnikami. Dopiero obliczenia pokażą, czy w danym układzie potrzebne będzie sprzęgło hydrauliczne, bufor, zawór mieszający czy bezpośrednie zasilanie.

Źródło nie wybiera rozstawu za projektanta

Pompa ciepła i kocioł kondensacyjny

Podłoga emituje ciepło zgodnie z temperaturami wody, temperaturą pomieszczenia i konstrukcją. Nie „wie”, czy wodę ogrzała pompa ciepła, kocioł gazowy czy inne źródło. Źródło wpływa jednak na zakres temperatur, regulację i ekonomię pracy całego układu.

Pompa ciepła

Wymaga sprawdzenia mocy podłogi przy możliwie niskiej temperaturze zasilania, pracy w warunkach obliczeniowych i ewentualnego udziału grzałki. Pomaga w tym osobny projekt podłogówki z pompą ciepła.

Kocioł kondensacyjny

Może zasilać układ niskotemperaturowy, ale zakres kondensacji i sprawność zależą od temperatur powrotu, obciążenia, regulacji oraz pracy całej instalacji — nie od samego hasła „podłogówka”.

Przy modernizacji warto osobno sprawdzić, czy pompa ciepła pokryje obciążenie domu, jaka jest dopuszczalna temperatura zasilania podłogówki oraz czy potrzebne jest sterowanie pogodowe. Termostat pokojowy nie naprawi źle dobranej krzywej ani braku mocy powierzchni grzewczej.

Ostatnia warstwa też jest częścią wymiennika

Okładzina i jej opór cieplny

Nie dobieramy systemu wyłącznie z nazwy „panele”, „drewno” albo „płytki”. Potrzebny jest deklarowany opór cieplny całego zestawu nad systemem: okładziny, podkładu, kleju i warstw pośrednich.

WykończenieCo odczytać z dokumentacjiCo sprawdzić w projekcie
Płytki i kamieńKlej, grubość, dylatacje, wymagania podłożaTemperaturę powierzchni i pracę pól dylatacyjnych
Panele i winylDopuszczenie na podłogówkę, opór zestawu, limit temperaturyWpływ podkładu i sposobu ułożenia
DrewnoGatunek, budowa, grubość, wilgotność, limit producentaStabilność, opór oraz strategię rozruchu i regulacji

Wpływ materiału wyjaśnia przewodnik o tym, jak okładzina zmienia wydajność podłogi. Jeżeli wybór dotyczy konkretnie wykończenia, pomocne jest porównanie paneli i płytek na ogrzewaniu podłogowym.

Każda pętla jest częścią układu

Hydraulika, długości pętli i pompa obiegowa

O długości i przepływie pętli nie decyduje jeden limit z internetu. Trzeba znać obciążenie pomieszczenia, rozstaw, średnicę wewnętrzną rury, temperatury, długość dobiegów, opory rozdzielacza i wspólnej magistrali.

Pętla krytyczna

Pompa musi pokonać stratę ciśnienia najbardziej wymagającej drogi przy przepływie projektowym. Nie sumuje się spadków wszystkich równoległych pętli.

Równoważenie

Krótsza pętla nie powinna zabierać przepływu dłuższej. Potrzebne są obliczone przepływy i nastawy, nie identyczna wartość na wszystkich rotametrach.

Przed wykonaniem sprawdź maksymalną długość pętli i skutki zbyt długiego obwodu. Dobór punktu pracy wspiera kalkulator pompy obiegowej, a magistralę trzeba zweryfikować osobno, korzystając z zasad doboru średnicy rury zasilającej rozdzielacz.

Przekroczenie umownej długości nie tworzy automatycznie „martwej pętli”. O wykonalności decydują obliczony przepływ, strata ciśnienia, zakres regulacji równoważenia i punkt pracy pompy. W projektach z rurą 16 × 2 mm wartość 100 m może być przyjętym limitem projektowym, ale nie jest uniwersalną granicą normową dla każdego układu.

Budżet całej przebudowy

Z czego składa się koszt remontu?

W modernizacji koszt samej rury i rozdzielacza może być tylko częścią wydatku. Różnicę robi stan budynku oraz liczba robót, które trzeba wykonać, aby uzyskać prawidłową przegrodę i odtworzyć wykończenie.

Rozbiórka

Demontaż okładzin i warstw, wywóz, odkrywki, zabezpieczenie pomieszczeń.

Naprawy

Osuszanie, naprawa spękań, wzmocnienia, wyrównanie i korekta poziomów.

Instalacja

System, rozdzielacze, automatyka, hydraulika, próby, regulacja i dokumentacja.

Odtworzenie

Jastrych lub płyty, okładziny, drzwi, listwy, schody oraz prace wykończeniowe.

Stawki robocizny można analizować w poradniku cena podłogówki za m² robocizny. Szerszy budżet przykładowej powierzchni omawia artykuł ile kosztuje 100 m² ogrzewania podłogowego. W obu przypadkach zakres musi być opisany — jedna cena za metr bez specyfikacji niewiele mówi.

Ta sama cena może oznaczać inny zakres

Jak porównywać oferty wykonawców?

Porównuj nie tylko kwotę końcową, lecz także założenia i odpowiedzialność. Dobra oferta powinna pozwolić sprawdzić, czy wykonawcy wyceniają ten sam rezultat.

PozycjaPytanie kontrolneCo powinno znaleźć się w ofercie
Zakres podłożaKto odpowiada za równość, wilgotność i nośność?Warunki wejściowe oraz zakres napraw
SystemJaki kompletny przekrój będzie wykonany?Materiały, grubości, warstwy i okładzina
ProjektNa jakiej podstawie powstają pętle i przepływy?Obliczenia, rzut, długości, nastawy i temperatury
OdbiórJakie próby i dokumenty zostaną przekazane?Protokoły, zdjęcia, nastawy i instrukcje rozruchu

Jeżeli jedna oferta zakłada frezowanie niezbadanego jastrychu, a druga pełną odbudowę podłogi z izolacją, nie są to warianty równoważne. Najpierw porównaj rezultat techniczny, później cenę.

Remont bez cofania robót

Prawidłowa kolejność prac

  1. Inwentaryzacja: rzuty, odkrywki, poziomy, wilgoć, instalacje i stan konstrukcji.
  2. Obliczenia: straty ciepła pomieszczeń, powierzchnie czynne i wymagana moc podłogi.
  3. Wybór przekroju: system mokry, suchy, frezowany albo mieszany wraz z okładziną.
  4. Koordynacja: drzwi, schody, zabudowa, dylatacje, pozostałe instalacje i rozdzielacze.
  5. Projekt hydrauliczny: rozstawy, pętle, przepływy, magistrale, pompa i regulacja.
  6. Przygotowanie podłoża: naprawy, izolacje, wyrównanie i odbiór warstw zanikających.
  7. Montaż oraz kontrola: oznaczenie pętli, dokumentacja zdjęciowa i próba szczelności ogrzewania podłogowego.
  8. Zamknięcie podłogi: zgodnie z projektem jastrychu lub kompletnego systemu suchego.
  9. Rozruch i regulacja: po spełnieniu warunków technologicznych, z zapisaniem nastaw.

Układ pól musi uwzględnić izolację brzegową i dylatacje. Nie należy prowadzić pętli przez szczeliny konstrukcyjne w przypadkowy sposób ani przyjmować jednej długości osłony dla wszystkich detali.

Decyzje, które drogo poprawia się po remoncie

Najczęstsze błędy

Wybór systemu bez strat ciepła

Rozstaw i temperatura powstają „z doświadczenia”, bez sprawdzenia pomieszczenia narożnego, łazienki czy ograniczonej powierzchni.

Liczenie tylko rury

W przekroju brakuje izolacji, warstwy rozkładającej obciążenia, kleju albo podkładu. Kolizja wychodzi przy drzwiach.

Suchy system jako automatyczna zgoda

Niska masa zastępuje ocenę stropu, choć podłoże jest ugięte, nierówne albo zawilgocone.

Frezowanie bez badania jastrychu

Kanały trafiają na przewody, zbrojenie lub odspojony fragment, a pod spodem nadal brakuje izolacji.

Jedna temperatura dla dwóch potrzeb

Stare grzejniki i nowa podłoga są łączone bez sprawdzenia parametrów oraz stabilności przepływu.

Zamykanie braków w podłodze

Jastrych lub płyty przykrywają nieodebrane rury, wilgoć i niewyjaśnione warstwy. Późniejsza naprawa wymaga ponownego remontu.

Przykłady modelowe, nie gotowe recepty

Trzy scenariusze modelowe

Scenariusz A

Parter rozbierany do gruntu

Założenie: pełny remont, możliwość zmiany poziomów i wykonania nowej ochrony przeciwwilgociowej.

Kandydat: system mokry w kompletnym nowym przekroju.

Warunek: obliczenia przegrody, wysokości oraz koordynacja wszystkich instalacji.

Scenariusz B

Piętro na stropie drewnianym

Założenie: ograniczona masa i brak zgody na prace mokre.

Kandydat: kompletny system suchy.

Warunek: ocena konstruktora, sztywność, akustyka i zgodność warstw z okładziną.

Scenariusz C

Dobry jastrych, mało wysokości

Założenie: jastrych ma zostać zachowany, a poziomy nie pozwalają na dużą nadbudowę.

Kandydat: frezowanie po badaniu podłoża.

Warunek: potwierdzone trasy instalacji, grubość, stan i izolacja pod jastrychem.

Każdy z tych samych budynków może otrzymać inną decyzję po odkrywce albo obliczeniu strat. Scenariusz pokazuje tok rozumowania, nie rekomenduje technologii bez danych.

Przed zamówieniem materiałów

Checklista przed rozpoczęciem remontu

  • Mam aktualne rzuty z funkcją pomieszczeń i stałą zabudową.
  • Znam projektowe straty ciepła każdego pomieszczenia po planowanej termomodernizacji.
  • Policzono rzeczywistą powierzchnię czynną podłogi.
  • Wykonano odkrywki i opisano wszystkie warstwy podłogi.
  • Sprawdzono wilgotność, pęknięcia i przyczepność istniejącego podłoża.
  • Rodzaj oraz nośność stropu są potwierdzone w wymaganym zakresie.
  • Poziomy gotowej podłogi skoordynowano z drzwiami, schodami i tarasem.
  • Znane są trasy instalacji ukrytych w jastrychu.
  • Wybrano okładzinę i znam jej deklarowany opór oraz limity temperatury.
  • Ustalono, które grzejniki pozostają i przy jakich parametrach pokrywają obciążenie.
  • Projekt zawiera rozstawy, pętle, przepływy, nastawy, temperatury i magistrale.
  • Harmonogram obejmuje próby, odbiory warstw zanikających, rozruch i regulację.
Pytania inwestorów

Rozbudowane FAQ

Czy ogrzewanie podłogowe ma sens w starym domu?

Tak, jeżeli po planowanej modernizacji podłoga może pokryć obliczeniowe straty pomieszczeń, a konstrukcja, wysokość i stan warstw pozwalają wykonać poprawny system. Sam wiek domu nie rozstrzyga decyzji.

Czy trzeba skuć całą starą posadzkę?

Nie zawsze. Możliwy jest system na istniejącym podłożu albo frezowanie, ale dopiero po sprawdzeniu jastrychu, wilgotności, izolacji, instalacji i poziomów. Przy pełnej przebudowie podłogi rozbiórka może umożliwić wykonanie prawidłowego nowego przekroju.

Czy frezowanie podłogówki jest bezpieczne?

Może być właściwą technologią dla zbadanego jastrychu. Nie wolno jednak uznać go za bezpieczne bez pomiaru grubości, oceny pęknięć i odspojeń oraz zlokalizowania przewodów i zbrojenia.

Czy system suchy nadaje się na każdy drewniany strop?

Nie. Ogranicza masę i prace mokre, ale strop nadal musi mieć odpowiednią nośność, sztywność i stan techniczny. Trzeba również zaprojektować akustykę, ochronę wilgotnościową i warstwy pod okładziną.

Ile podniesie się podłoga po remoncie?

Zależy od pełnego zestawu warstw. Trzeba zsumować przygotowanie podłoża, izolację lub płytę systemową, element grzewczy, jastrych albo płytę rozkładającą obciążenia, klej lub podkład i okładzinę. Jedna wartość dla wszystkich systemów byłaby myląca.

Czy podłogówka ogrzeje nieocieplony stary dom?

Można to stwierdzić dopiero po obliczeniu straty każdego pomieszczenia i mocy możliwej do uzyskania z jego powierzchni czynnej. Jeżeli wymaganie jest zbyt duże, potrzebna może być termomodernizacja albo dodatkowy odbiornik.

Czy podłogówkę można zostawić razem ze starymi grzejnikami?

Tak, ale trzeba ustalić wymagane temperatury obu odbiorników, przepływy i sposób regulacji. Układ może pracować wspólnie przy niskich parametrach albo wymagać rozdzielenia temperatur i hydrauliki.

Czy pompa ciepła zawsze wymaga rozstawu rur 10 cm?

Nie. Rozstaw wynika z wymaganej mocy, temperatur wody, konstrukcji, oporu okładziny i granic temperatury powierzchni. Pompa ciepła sprzyja projektowaniu niskich parametrów, ale sama nie wyznacza rozstawu.

Czy pod podłogówką zawsze trzeba dołożyć izolację?

Przekrój trzeba sprawdzić jako całość. W podłodze na gruncie i nad zimną piwnicą izolacja ma szczególne znaczenie, lecz jej rodzaj i grubość wynikają z warunków przegrody, geometrii oraz możliwości remontu.

Czy anhydryt jest zawsze lepszy od jastrychu cementowego?

Nie. Oba rozwiązania mają różne właściwości i wymagania. Należy porównać deklarowane parametry, grubość systemową, warunki podłoża, obciążenia, wilgoć, dylatacje i zgodność z docelową okładziną.

Jak długo trzeba czekać z uruchomieniem ogrzewania?

Termin wynika z użytego materiału, warunków wykonania i instrukcji systemu. Nie należy stosować jednego harmonogramu dla wszystkich jastrychów. Rozruch rozpoczyna się po spełnieniu wymagań technologicznych i prowadzi według uzgodnionej procedury.

Co jest najważniejsze przed zamknięciem podłogi?

Odbiór podłoża i izolacji, zgodność ułożenia z projektem, próba szczelności, oznaczenie pętli, dokumentacja zdjęciowa, kontrola dylatacji oraz potwierdzenie poziomów. Po wykonaniu warstw dostęp do błędów będzie kosztowny.

Podstawa techniczna

Źródła techniczne

Źródła zewnętrzne prowadzą wyłącznie do instytucji normalizacyjnych i publicznych. Normy mogą być płatne; opisy na stronach organizacji pozwalają zweryfikować ich zakres.

ISO 11855-2:2021 — wyznaczanie wydajności powierzchni grzewczych

Zakres obejmuje zależność mocy od różnicy temperatur, konstrukcji, położenia rur i warunków powierzchni.

ISO 11855-3:2021 — projektowanie i wymiarowanie

Opisuje metodę projektowania systemów tak, aby osiągnąć wymaganą moc grzewczą lub chłodniczą.

Dziennik Ustaw — warunki techniczne budynków

Oficjalny tekst wymagań techniczno-budowlanych, które trzeba uwzględnić przy przebudowie przegród i instalacji.

Komisja Europejska JRC — Eurokody

Oficjalny portal dotyczący europejskich zasad projektowania i oceny konstrukcji, istotnych przy modernizacji istniejących stropów.

Robert Kucharski

Autor i weryfikacja techniczna artykułu

Projektowanie instalacji · doświadczenie remontowe · aktualizacja 2026

W remontowanym budynku najdroższa pomyłka powstaje wtedy, gdy wybór systemu wyprzedza rozpoznanie podłogi. Projekt zaczyna się od danych, których nie będzie już widać po zamknięciu warstw.

Robert Kucharski opracowuje projekty ogrzewania podłogowego, obliczenia obciążenia cieplnego i hydrauliki instalacji oraz materiały techniczne dla inwestorów i wykonawców. W pracy łączy bilans cieplny pomieszczeń z rzeczywistym rzutem, powierzchnią czynną, konstrukcją podłogi, okładziną i parametrami źródła ciepła.

W artykułach oddziela dane wynikające z obliczeń i dokumentacji od orientacyjnych uproszczeń. Czytelnik otrzymuje nie tylko odpowiedź, ale również warunki jej prawidłowego zastosowania oraz punkty, które trzeba sprawdzić przed wykonaniem.

Zakres doświadczenia autora obejmuje nowe budynki i modernizacje o różnym stopniu ingerencji: podłogi na gruncie, stropy między kondygnacjami, układy suche i mokre, instalacje mieszane z grzejnikami oraz współpracę z pompami ciepła i kotłami.

Przy remontach szczególną uwagę poświęca odkrywkom, wysokościom, ograniczeniom istniejącej konstrukcji, koordynacji branżowej i kontroli założeń przed zakryciem rur. Dzięki temu rozstaw, długości pętli, przepływy i temperatury wynikają z jednego modelu, a nie z niezależnych reguł wykonawczych.

Proces zaczyna się od inwentaryzacji oraz strat ciepła po planowanej termomodernizacji. Następnie sprawdzana jest dostępna powierzchnia grzewcza, możliwy przekrój, nośność, opór okładziny i docelowe parametry źródła. Dopiero później powstaje podział na pętle i obliczenie hydrauliki.

Każde założenie jest oznaczane jako potwierdzone, wymagające weryfikacji albo blokujące. Ta metoda ogranicza ryzyko, że remont zamknie w podłodze problem, którego nie da się później poprawić bez rozbiórki.

Inne serwisy redakcyjne
Robert Kucharski - CEO Projekt-Ogrzewania.pl

Robert Kucharski

CEO & Główny Projektant

Masz wątpliwości? Skonsultuj swój problem techniczny.

Jako autor tego bloga pomagam inwestorom unikać kosztownych błędów. Jeśli nie wiesz, jak dobrać pompę ciepła lub masz problem z istniejącą instalacją – napisz do mnie. Chętnie podpowiem najlepsze rozwiązanie.

1 komentarz do “Ogrzewanie podłogowe w remontowanym budynku – kiedy warto i jaki system wybrać?”

  1. Jestem w trakcie planowania modernizacji ogrzewania w ramach programu „Czyste Powietrze” i zastanawiam się nad wymianą tradycyjnych grzejników na ogrzewanie podłogowe. Chciałbym poprawić komfort cieplny i zmniejszyć rachunki, ale nie wiem, czy w starszym budynku będzie to opłacalne i technicznie wykonalne. Czy ktoś już robił taką zmianę i może podzielić się doświadczeniami? Na co zwrócić uwagę przy montażu w remontowanym domu?

Możliwość komentowania została wyłączona.

🏠 O nas 📚 Porady
📩 Kontakt 🛒 Zamów projekt
